In diesem Artikel erfährst du, wie du einen Arbeitsplan für deine Hausarbeit erstellst: Vorgaben und verfügbares Zeitbudget erfassen, Pakete schneiden, Meilensteine mit Definition of Done setzen, Risiken und Reserve einplanen und den Plan regelmäßig prüfen. Dazu bekommst du eine Vorlage für 4 Wochen und einen 3-Stufen-Plan für den Fall, dass du in Verzug gerätst.
Kurzantwort: Ein Arbeitsplan zerlegt deine Hausarbeit in Arbeitspakete mit messbaren Meilensteinen. So merkst du früh, ob du in Verzug bist, und kannst rechtzeitig gegensteuern.
-
Arbeitsplan = Pakete + Meilensteine + Puffer.
-
Jeder Meilenstein hat eine „Definition of Done“ (z. B. „Gliederung mit 5 Kernquellen zugeordnet“).
-
Das kompakte Beispiel unten arbeitet mit 3 Meilensteinen, die Vier-Wochen-Vorlage mit 4 und das komplexe Beispiel mit 6.
-
Leite deine Reserve aus den konkreten Risiken und deinem verfügbaren Zeitbudget ab.
Arbeitsregel: Übertrage zuerst Abgabefrist, Umfang und Bewertungskriterien aus Prüfungsordnung, Modulbeschreibung und Leitfaden in deinen Plan. Kläre offene Punkte früh mit deiner Betreuung; die folgenden Beispiele dienen nur zur Orientierung.
Inhaltsverzeichnis
Was ist ein Arbeitsplan?
Ein Arbeitsplan ist mehr als eine Deadline im Kalender. Er zerlegt dein Gesamtprojekt „Hausarbeit“ in kleinere Arbeitspakete, definiert Zwischenziele und macht deinen Fortschritt sichtbar. Der Unterschied zu einem einfachen Zeitplan: Du planst nicht nur, wann du arbeitest, sondern auch, was genau du in jedem Abschnitt erreichst und woran du erkennst, dass ein Schritt abgeschlossen ist.
Ohne Arbeitsplan passiert oft Folgendes: Du unterschätzt die Recherche, verbringst zu viel Zeit mit Lesen und merkst erst eine Woche vor Abgabe, dass der Text noch nicht steht. Ein Arbeitsplan macht solche Schieflagen sichtbar, bevor sie zum Problem werden. Wenn du merkst, dass du hinter dem Plan liegst, kannst du früh reagieren, statt am Ende in Panik zu geraten.
Arbeitsplan vs. Zeitplan vs. To-do-Liste
| Planungsform | Was sie leistet |
|---|---|
| To-do-Liste | Sammlung einzelner Aufgaben ohne Zeitbezug. Reicht für einfache Aufgaben (einen Text korrigieren, ein Buch ausleihen). Für eine Hausarbeit zu unstrukturiert. |
| Zeitplan | Kalenderansicht, die zeigt, wann du was machst. Sinnvoll als Ergänzung, aber ohne Meilensteine merkst du nicht, ob du im Zeitrahmen liegst. |
| Arbeitsplan | Kombiniert Arbeitspakete + Meilensteine mit Definition of Done + Puffer. Du siehst nicht nur wann, sondern auch was erreicht sein muss und woran du „fertig“ erkennst. |
-
To-do-Liste
Was sie leistet
Sammlung einzelner Aufgaben ohne Zeitbezug. Reicht für einfache Aufgaben (einen Text korrigieren, ein Buch ausleihen). Für eine Hausarbeit zu unstrukturiert.
-
Zeitplan
Was sie leistet
Kalenderansicht, die zeigt, wann du was machst. Sinnvoll als Ergänzung, aber ohne Meilensteine merkst du nicht, ob du im Zeitrahmen liegst.
-
Arbeitsplan
Was sie leistet
Kombiniert Arbeitspakete + Meilensteine mit Definition of Done + Puffer. Du siehst nicht nur wann, sondern auch was erreicht sein muss und woran du „fertig“ erkennst.
Wann brauchst du was? Für wenige unabhängige Aufgaben kann eine To-do-Liste reichen. Sobald Termine voneinander abhängen, ergänzt du eine Kalenderansicht. Bei mehreren Phasen, externem Feedback oder empirischen Schritten hilft ein Arbeitsplan mit messbaren Meilensteinen.
Dein Zeitbudget in Meilensteine umrechnen
Bevor du loslegst, rechne dein tatsächlich verfügbares Zeitbudget durch. Viele scheitern nicht am Schreiben, sondern an unrealistischer Planung. Die Rechnung zeigt, wie viele Stunden du einplanen kannst. Vergleiche dieses Budget mit dem geschätzten Arbeitsaufwand für den vorgegebenen oder genehmigten Umfang. Weniger verfügbare Zeit verringert weder die geforderte Leistung noch diesen Umfang.
-
Verfügbare Stunden pro Woche zählen
Zähle deine realistisch verfügbaren Stunden pro Woche (abzüglich Job, Vorlesungen, Klausuren, feste Termine). Beispiel: 10 Stunden/Woche.
-
Mit der Bearbeitungszeit multiplizieren
Multipliziere mit deiner Bearbeitungszeit. Beispiel: 4 Wochen × 10 h = 40 Stunden Gesamtbudget.
-
Budget auf Pakete und Risiken verteilen
Verteile das Budget nach tatsächlichen Arbeitspaketen und Risiken. Eine Literaturarbeit braucht Recherche, Schreiben, Überarbeitung und Formales; bei Empirie kommen Instrument, Zugang, Erhebung und Auswertung hinzu. Schätze jedes Paket separat und reserviere konkrete Nachholblöcke. Externe Wartezeiten wie Feedback oder Druck planst du zusätzlich im Kalender.
-
Meilensteine am Ende jeder Phase setzen
Setze Meilensteine am Ende jeder Phase. Bei 10 h/Woche und 4 Wochen könnte ein Beispiel so aussehen: M1 (Tag 7), M2 (Tag 14), M3 (Tag 21), M4 (Tag 26) und reservierte Nachholblöcke an Tag 27 und 28.
-
Gesamtbudget: 40 Stunden (4 × 10 h)
-
Woche 1 (10 h): Thema eingrenzen (2 h), Forschungsfrage (1 h), Gliederung (2 h), erste Recherche (5 h) → M1: Gliederung steht (Tag 7)
-
Woche 2 (10 h): Recherche vertiefen (4 h), Quellen exzerpieren (6 h) → M2: Recherche abgeschlossen (Tag 14)
-
Woche 3 (10 h): Hauptteil schreiben (8 h), Einleitung/Fazit Entwurf (2 h) → M3: Rohtext fertig (Tag 21)
-
Woche 4 (10 h): Inhaltliche Überarbeitung (4 h), sprachliche Korrektur (3 h), Formatierung + Verzeichnisse (2 h), Reserve (1 h) → M4: Abgabebereit (Tag 26)
Ergebnis: 4 Meilensteine. Von den 40 Stunden ist 1 Stunde für Unvorhergesehenes reserviert. Tag 27 und 28 bleiben ohne neue Aufgaben; in diesem Zeitfenster kannst du die reservierte Stunde für Nachbesserungen nutzen. Wenn du weniger Stunden verfügbar hast, verteilst du die geforderte Arbeit neu und streichst zunächst optionale Aufgaben. Eine andere Bearbeitungszeit, vorgegebene Seitenzahl oder genehmigte fachliche Eingrenzung setzt die jeweils erforderliche Zustimmung voraus.

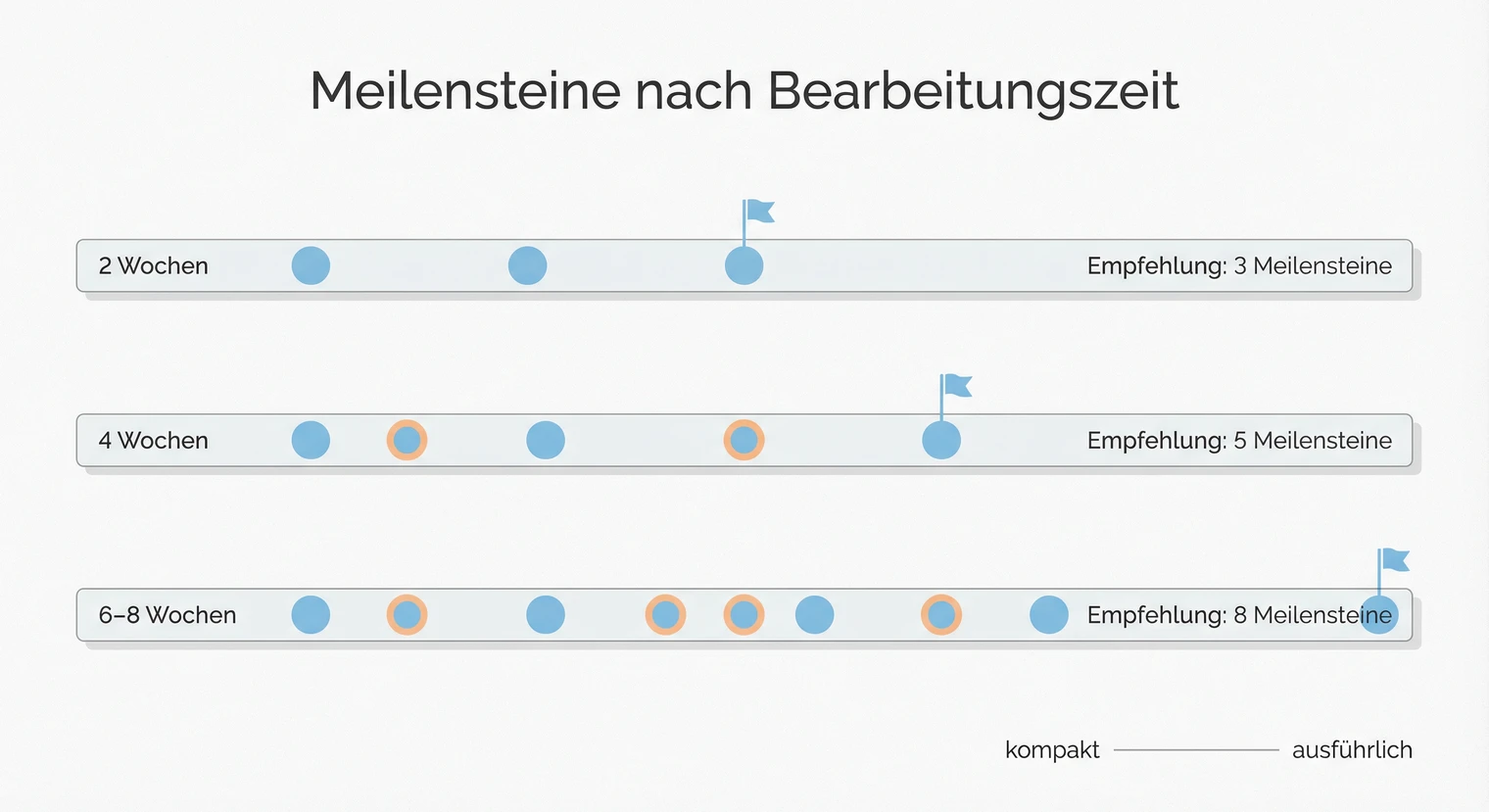

Wie viele Meilensteine? Schnellcheck
Wie viele Meilensteine dir helfen, hängt von den Phasen und Abhängigkeiten deines Projekts ab. Zu wenige Checkpoints machen Risiken unsichtbar, zu viele erzeugen Verwaltungsaufwand. Die folgenden Varianten sind Beispiele, keine Vorgabe.
| Beispielplan | Checkpoints |
|---|---|
| Beispiel für 2 Wochen mit 3 Meilensteinen | Für ein kompaktes Literaturprojekt kannst du Gliederung und Quellen, Rohtext sowie Abgabebereitschaft als Checkpoints nutzen. |
| Beispiel mit 4 Meilensteinen | Trenne Gliederung, Recherche, Rohtext und Abgabebereitschaft. Dieses Modell nutzt die Vier-Wochen-Vorlage in diesem Artikel. |
| Beispiel für 6 bis 8 Wochen mit 6 Meilensteinen | Für ein empirisches Projekt kannst du diese Checkpoints setzen: Gliederung und Literaturbasis, Erhebungsinstrument erprobt und erforderliche Freigaben vorhanden, Datenerhebung abgeschlossen, Auswertung abgeschlossen, Rohtext fertig, Arbeit abgabebereit. |
-
Beispiel für 2 Wochen mit 3 Meilensteinen
Checkpoints
Für ein kompaktes Literaturprojekt kannst du Gliederung und Quellen, Rohtext sowie Abgabebereitschaft als Checkpoints nutzen.
-
Beispiel mit 4 Meilensteinen
Checkpoints
Trenne Gliederung, Recherche, Rohtext und Abgabebereitschaft. Dieses Modell nutzt die Vier-Wochen-Vorlage in diesem Artikel.
-
Beispiel für 6 bis 8 Wochen mit 6 Meilensteinen
Checkpoints
Für ein empirisches Projekt kannst du diese Checkpoints setzen: Gliederung und Literaturbasis, Erhebungsinstrument erprobt und erforderliche Freigaben vorhanden, Datenerhebung abgeschlossen, Auswertung abgeschlossen, Rohtext fertig, Arbeit abgabebereit.
Zusätzliche Meilensteine bei Sonderfällen: Wenn dein Thema noch nicht final ist, füge „Thema und Fragestellung geklärt“ als eigenen Meilenstein ein. Bei empirischen Arbeiten können erforderliche Freigaben, eine Pilotierung, „Datenerhebung abgeschlossen“ und „Auswertung abgeschlossen“ eigene Checkpoints sein. Bei gedruckter Abgabe gehört „Druckauftrag erteilt“ in den Plan.
Meilensteine mit Definition of Done
Meilensteine sind Checkpoints, an denen du ein konkretes Zwischenergebnis erreicht hast. Sie unterscheiden sich von normalen To-dos durch ihre Messbarkeit: Ein Meilenstein ist entweder erreicht oder nicht. „Mit Recherche angefangen“ ist kein Meilenstein. „Zentrale Forschungsstränge abgedeckt, Kernquellen geprüft und den Kapiteln zugeordnet“ ist einer.
Die Definition of Done (DoD) beschreibt, woran du erkennst, dass der Meilenstein erreicht ist. Sie macht aus vagen Zielen messbare Ergebnisse. Hier sind die 4 Meilensteine der Vier-Wochen-Vorlage mit Beispiel-DoDs. Wichtig: Übernimm konkrete Anforderungen aus deinem Modulhandbuch oder von deiner Betreuung.
M1: Gliederung steht
Du hast dein Thema eingegrenzt, eine Forschungsfrage formuliert und eine Gliederung erstellt.
Beispiel-DoD: Kapitelüberschriften stehen, die Funktion jedes Kapitels ist notiert und erste Kernquellen sind den Abschnitten zugeordnet.
M2: Recherche abgeschlossen
Du hast deine Literaturrecherche durchgeführt und weißt, welche Texte du für welchen Abschnitt nutzt.
Beispiel-DoD: Zentrale Forschungsstränge und Gegenpositionen abgedeckt, wichtigste Stellen exzerpiert, Quellen den Kapiteln zugeordnet und Gliederung finalisiert. Gezielte Nachrecherche beim Schreiben bleibt möglich.
M3: Rohtext fertig
Der komplette Text steht als Entwurf. Einleitung, Hauptteil und Fazit sind geschrieben.
Beispiel-DoD: Alle Kapitel als zusammenhängender Text vorhanden, vorgegebenen Umfang eingehalten, alle Zitate mit Quellenangabe. Formulierungen dürfen noch holprig sein.
M4: Arbeit abgabebereit
Du hast den Text überarbeitet, Korrektur gelesen und die Formatierung geprüft.
Beispiel-DoD: Literaturverzeichnis vollständig, Deckblatt korrekt, Rechtschreibprüfung durchgelaufen, PDF exportiert, ggf. Druckauftrag erteilt.

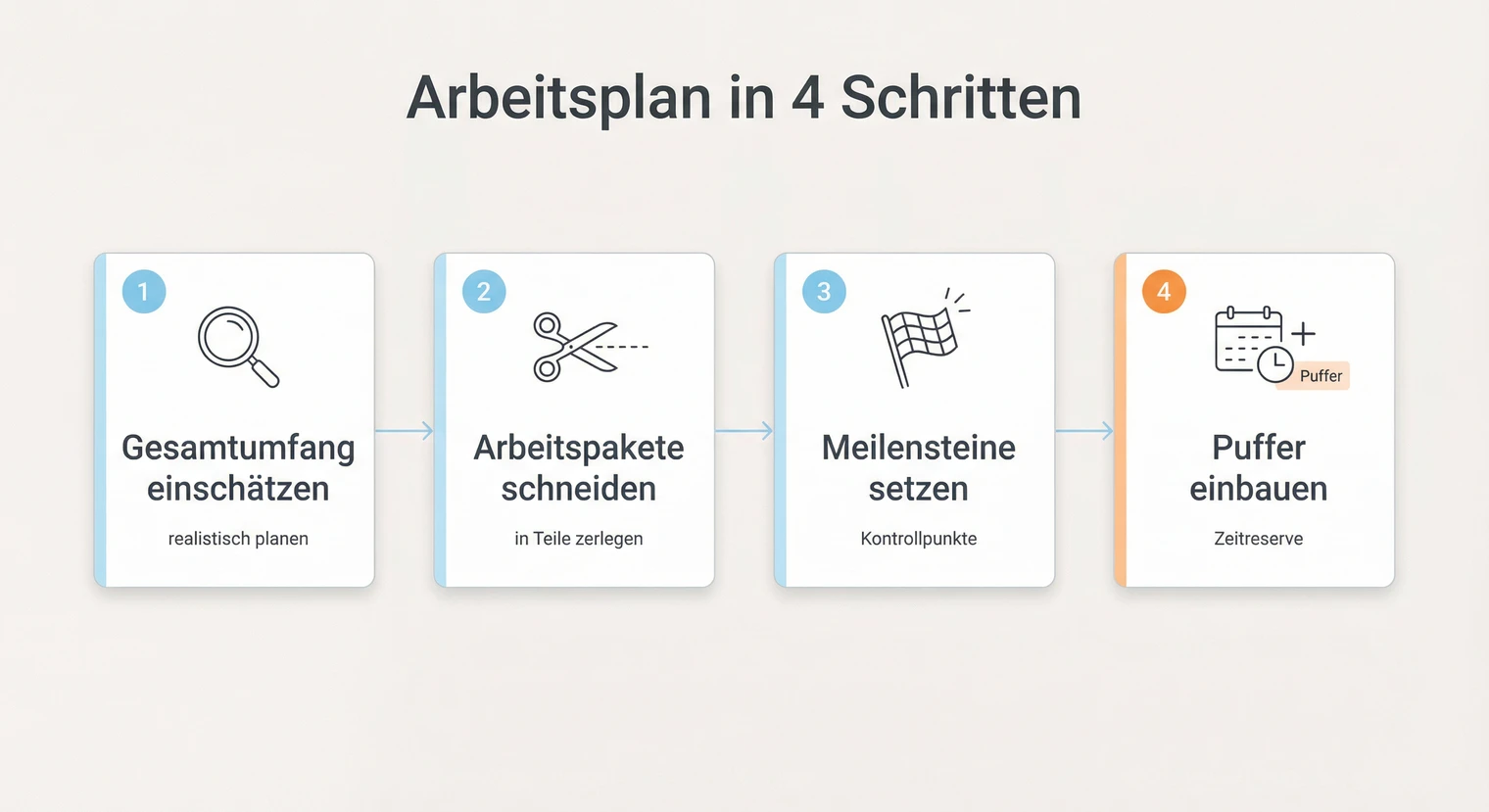

Arbeitsplan erstellen in vier Schritten
Mit diesen vier Schritten erstellst du einen Arbeitsplan, der zu deinem Projekt passt. Nimm dir für einen ersten Entwurf zum Beispiel 30 Minuten. Prüfe dabei Vorgaben, verfügbare Stunden und Projektrisiken; offene Punkte ergänzt du anschließend.
-
Gesamtumfang einschätzen
Beantworte diese Fragen: Wie viele Seiten soll die Arbeit haben? Wie viel Zeit steht dir bis zur Abgabe zur Verfügung? Wie viele Stunden pro Woche kannst du realistisch investieren (abzüglich Job, Klausuren, feste Termine)? Arbeitest du mit Primärquellen, Empirie oder einer reinen Literaturarbeit? Musst du gedruckt oder digital abgeben? Die Antworten bestimmen, wie viele Meilensteine und wie viel Puffer du brauchst.
-
Arbeitspakete schneiden
Zerlege die Hausarbeit in handhabbare Pakete. Ein Paket ist klein genug, wenn du seinen Aufwand schätzen und sein Ergebnis eindeutig prüfen kannst. Typische Pakete: Thema eingrenzen, Gliederung erstellen, Literatur recherchieren, Quellen exzerpieren, Hauptteil schreiben (ggf. nach Kapiteln aufgeteilt), Einleitung und Fazit schreiben, inhaltlich überarbeiten, sprachlich korrigieren, Formatierung und Verzeichnisse, ggf. Druckauftrag. Bei Empirie kommen Pakete wie „Fragebogen erstellen“, „Interviews führen“ und „Daten auswerten“ hinzu.
-
Meilensteine setzen
Definiere Meilensteine als Checkpoints (siehe Schnellcheck oben). Jeder Meilenstein markiert den Abschluss einer Phase und hat eine klare Definition of Done. Ordne jedem Meilenstein ein konkretes Datum zu. Rechne von der Deadline rückwärts: Wann muss der Rohtext stehen, damit du noch genug Zeit für die Überarbeitung hast? Trage die Meilensteine in deinen Kalender ein.
-
Puffer einbauen
Plane Reserve für Unvorhergesehenes ein, etwa Krankheit, schwer zugängliche Quellen oder technische Probleme. In der Vier-Wochen-Vorlage bleiben dafür Tag 27 und 28 frei. Prüfe, ob zwei Tage für deine Risiken reichen, und ergänze bei Bedarf frühere Nachholblöcke. Setze deine interne Deadline vor diese Reserve. Bei gedruckter Abgabe rechnest du zusätzlich die aktuell bestätigte Produktions- und Lieferzeit zurück.
Vorlage: Arbeitsplan für 4 Wochen
Diese Vorlage zeigt einen Arbeitsplan für eine Literaturarbeit mit ca. 15 Seiten und 4 Wochen Bearbeitungszeit. Du kannst sie direkt als Ausgangspunkt nehmen: Kopiere die Struktur, passe Wochen und Tage an deine Deadline an, ergänze die Definition of Done mit deinen konkreten Zahlen.
Arbeitsplan-Vorlage (4 Wochen, ca. 15 Seiten)
-
Woche 1 (Tag 1 bis 7)
Pakete: Thema eingrenzen, Forschungsfrage formulieren, Gliederung erstellen, erste Literaturrecherche, formale Vorgaben prüfen.
M1 (Tag 7): Gliederung steht. DoD: Kapitelüberschriften + 5 Kernquellen zugeordnet
-
Woche 2 (Tag 8 bis 14)
Pakete: Literaturrecherche abschließen, Quellen lesen und exzerpieren, Kernargumente identifizieren.
M2 (Tag 14): Recherche abgeschlossen. DoD: zentrale Literatur abgedeckt, relevante Stellen exzerpiert und den Kapiteln zugeordnet
-
Woche 3 (Tag 15 bis 21)
Pakete: Hauptteil schreiben (in diesem Beispiel ca. 1,5 bis 2 Seiten pro Tag), Einleitung und Fazit als Rohtext.
M3 (Tag 21): Rohtext fertig. DoD: Alle Kapitel als Text, Seitenzahl im Zielbereich
-
Woche 4 (Tag 22 bis 28)
Pakete: Inhaltliche Überarbeitung (Tag 22 bis 23), Fremdfeedback einholen (Tag 24), sprachliche Korrektur und Feedback einarbeiten (Tag 25), Formatierung + Verzeichnisse (Tag 26), Reserve (Tag 27 bis 28).
M4 (Tag 26): Arbeit abgabebereit. DoD: PDF exportiert, alle Verzeichnisse vollständig, ggf. Druckauftrag erteilt
Spaltenstruktur zum Selbstausfüllen: Wenn du deinen eigenen Plan erstellst, nutze diese Spalten:
- Paket (Was?)
- Definition of Done (Woran erkenne ich „fertig“?)
- Dauer (Wie viele Tage?)
- Deadline (Bis wann?)
- Risiko/Puffer (Was kann schiefgehen?)
- Status (Offen/In Arbeit/Erledigt)
Eine einfache Tabelle in Word oder Excel reicht.
Tabelle zum Kopieren (Beispiel 4 Wochen)
| Paket | Definition of Done | Tage | Deadline | Risiko |
|---|---|---|---|---|
| Gliederung erstellen | Kapitelziele + Kernquellen zugeordnet | 5 | Tag 7 | Thema unklar |
| Recherche abschließen | Relevante Quellen geprüft und exzerpiert | 7 | Tag 14 | Quellen schwer zugänglich |
| Hauptteil schreiben | Alle Kapitel als Text, formalen Umfang eingehalten | 5 | Tag 19 | Schreibblockade |
| Einleitung + Fazit | Rohtext steht, Forschungsfrage beantwortet | 2 | Tag 21 | Fazit passt nicht zur Forschungsfrage |
| Inhaltliche Überarbeitung | 1× komplett gelesen, inhaltlich überarbeitet | 2 | Tag 23 | Überarbeitungsbedarf unterschätzt |
| Fremdfeedback + sprachliche Korrektur | Rückmeldung eingearbeitet, Sprache korrigiert | 2 | Tag 25 | Leser braucht Zeit |
| Formatierung + Verzeichnisse | Lit.verz., Deckblatt, Seitenzahlen korrekt | 1 | Tag 26 | Verzeichnis unvollständig |
| PDF erstellen (digital) | PDF exportiert, abgabebereit | 0,5 | Tag 26 | Exportfehler |
| Druckauftrag erteilen (Sonderfall: Gedruckte Abgabe) | Bestellung abgeschickt, Liefertermin bestätigt | 0,5 | Vom bestätigten Liefertermin rückwärts | Produktions- und Versandzeit des Anbieters |
-
Gliederung erstellen
Definition of Done
Kapitelziele + Kernquellen zugeordnet
Tage
5
Deadline
Tag 7
Risiko
Thema unklar
-
Recherche abschließen
Definition of Done
Relevante Quellen geprüft und exzerpiert
Tage
7
Deadline
Tag 14
Risiko
Quellen schwer zugänglich
-
Hauptteil schreiben
Definition of Done
Alle Kapitel als Text, formalen Umfang eingehalten
Tage
5
Deadline
Tag 19
Risiko
Schreibblockade
-
Einleitung + Fazit
Definition of Done
Rohtext steht, Forschungsfrage beantwortet
Tage
2
Deadline
Tag 21
Risiko
Fazit passt nicht zur Forschungsfrage
-
Inhaltliche Überarbeitung
Definition of Done
1× komplett gelesen, inhaltlich überarbeitet
Tage
2
Deadline
Tag 23
Risiko
Überarbeitungsbedarf unterschätzt
-
Fremdfeedback + sprachliche Korrektur
Definition of Done
Rückmeldung eingearbeitet, Sprache korrigiert
Tage
2
Deadline
Tag 25
Risiko
Leser braucht Zeit
-
Formatierung + Verzeichnisse
Definition of Done
Lit.verz., Deckblatt, Seitenzahlen korrekt
Tage
1
Deadline
Tag 26
Risiko
Verzeichnis unvollständig
-
PDF erstellen (digital)
Definition of Done
PDF exportiert, abgabebereit
Tage
0,5
Deadline
Tag 26
Risiko
Exportfehler
-
Druckauftrag erteilen (Sonderfall: Gedruckte Abgabe)
Definition of Done
Bestellung abgeschickt, Liefertermin bestätigt
Tage
0,5
Deadline
Vom bestätigten Liefertermin rückwärts
Risiko
Produktions- und Versandzeit des Anbieters
Kopiere diese Struktur in Word oder Excel. Tag-Logik: Tag 1 = dein Startdatum, Tag 7 = Startdatum + 6 Tage. Beispiel: Start am 3. März → Tag 7 = 9. März, Tag 14 = 16. März, Tag 21 = 23. März, Tag 26 = 28. März. Ersetze „Tag X“ durch deine echten Daten. Druck-Zeile: Rechne vom erforderlichen Abgabezeitpunkt rückwärts. Nutze dafür die aktuellen Produktions- und Lieferangaben des Anbieters und berücksichtige dessen Annahmeschluss, Arbeitstage sowie mögliche Feiertage.
Sonderfälle: Empirie, Betreuung, Druck
Bestimmte Situationen erfordern Anpassungen am Standard-Arbeitsplan. Hier sind drei relevante Sonderfälle und wie du sie einplanst.
Empirische Hausarbeit
Bei empirischen Arbeiten (Interviews, Umfragen, Experimente) ergänzt du die Phasen für Vorbereitung, Pilotierung, Zugang, Erhebung und Auswertung. Kläre vor der Datenerhebung, welche Datenschutzinformationen, Einwilligungen, Zugangsberechtigungen oder ethischen Prüfungen für dein Vorhaben erforderlich sind. Beginne die Erhebung erst, wenn diese Voraussetzungen erfüllt sind. Schätze den Aufwand methodengerecht: Teste zum Beispiel ein Interview samt Transkription oder einen Fragebogen und die geplante Auswertung. Übertrage die gemessene Zeit anschließend auf Umfang und Stichprobe und ergänze Reserven für Rekrutierung, Ausfälle, Datenbereinigung und Einarbeitung in die verwendeten Werkzeuge.
Beispielrechnung: Brauchst du für ein Probeinterview 1 Stunde und für dessen Transkription 3 Stunden, ergeben vier solche Interviews zunächst 16 Stunden. Vorbereitung, Auswertung und Reserve kommen hinzu.
„Datenschutz, Einwilligung, Zugang und erforderliche Genehmigungen vor der Erhebung geklärt“
„Interviewleitfaden mit 1 Person erprobt, Zeit pro Fall gemessen und Ablauf angepasst“
„Alle geplanten Interviews geführt und Transkripte vollständig“
„Codebuch oder Kategoriensystem erstellt und erste Codierung geprüft“
„Datenauswertung abgeschlossen, Kernergebnisse notiert“
Betreuung und Feedback einplanen
Wenn du Feedback von der Betreuung einholen willst, vereinbare möglichst einen Rückmeldetermin und plane die Wartezeit ein. Schicke zum Beispiel deine Gliederung Ende Woche 1 und bitte um Rückmeldung zu Beginn von Woche 2. Arbeite währenddessen an Aufgaben weiter, die nicht von der offenen Entscheidung abhängen, etwa Literaturauswertung, Notizen oder Formatvorbereitung. So blockierst du dich nicht selbst, wenn die Betreuung nicht reagiert.
Achte darauf: Eine ausbleibende Antwort ersetzt keine erforderliche Freigabe.
Beispiel-DoD für Feedback: „Gliederung am 9. März versendet, Rückmeldung bis 12. März erhalten und relevante Hinweise eingearbeitet.“
Druck und Bindung als Planungspunkt
Wenn du gedruckt abgeben musst und deine Hausarbeit binden lässt, gehört „Druckauftrag erteilt“ als eigenes Arbeitspaket in den Plan, nicht als Nachgedanke am Ende. Prüfe Produktionszeit, Versandart und angezeigten Liefertermin beim Anbieter und plane davon rückwärts. Abholung kann Versandzeit vermeiden; Express-Optionen sind nur dann relevant, wenn der Anbieter den Termin bestätigt.
Checkliste vor Druckauftrag: Final-PDF erstellt, Druckfreigabe erteilt und Abgabeformat geklärt.
Die 7 häufigsten Planungsfehler
Diese Fehler bringen die meisten Arbeitspläne zum Scheitern. Erkenne sie früh und korrigiere sie, bevor sie zum Problem werden.
-
Recherche frisst alles
Problem: Du liest und liest, aber schreibst nicht.
So behebst du es: Lege vorab Suchziel, Datenbanken und Abbruchkriterien fest. Nach M2 „Recherche abgeschlossen“ suchst du nur noch gezielt nach Lücken, die beim Schreiben sichtbar werden.
-
Meilensteine nicht messbar
Problem: „Mit Schreiben angefangen“ ist kein Meilenstein.
So behebst du es: Jeder Meilenstein braucht eine DoD, bei der du eindeutig Ja oder Nein sagen kannst (z. B. „Kapitel 2 als Rohtext fertig, geplante 3 Seiten ausgearbeitet“).
-
Puffer falsch platziert
Problem: Reserve steht nur als pauschale Zahl im Plan und ist keinem Risiko zugeordnet.
So behebst du es: Ordne Risiken konkrete Nachholblöcke zu und halte vor der Abgabe Reserve für Aufgaben frei, die sich nicht vorziehen lassen.
-
Korrektur/Feedback vergessen
Problem: Rohtext = Abgabe geplant.
So behebst du es: Schätze getrennte Durchgänge für Inhalt, Sprache und Formalia anhand deiner Textlänge. Vereinbare für Fremdfeedback einen Rückgabetermin.
-
Druck als letzter Gedanke
Problem: Druckzeit nicht eingeplant.
So behebst du es: Bei gedruckter Abgabe „Druckauftrag erteilt“ als eigenes Paket eintragen und vom aktuell bestätigten Liefertermin rückwärts planen.
-
Thema nicht freigegeben
Problem: Du recherchierst schon, aber das Thema ist noch unklar.
So behebst du es: Füge M0 „Thema und Fragestellung geklärt“ ein. Wenn eine Freigabe vorgeschrieben ist, beginne verbindliche methodische Schritte erst danach.
-
Pakete zu groß
Problem: „Hauptteil schreiben“ als ein Paket bei 15 Seiten.
So behebst du es: Zerlege einen Block, wenn du seinen Aufwand oder sein Ergebnis nicht eindeutig prüfen kannst, etwa nach Kapiteln oder Teilabschnitten.
Wenn du in Verzug gerätst: 3-Stufen-Plan
Manchmal läuft es nicht nach Plan. Wenn du merkst, dass du einen Meilenstein nicht schaffst oder schon verpasst hast, nutze diesen 3-Stufen-Plan. Je früher du reagierst, desto mehr Optionen hast du.
-
Puffer nutzen
Dafür ist deine dokumentierte Reserve da. Ordne den Rückstand dem passenden Risiko zu und verschiebe interne Meilensteine nur innerhalb der noch verfügbaren Reserve. Rechne danach den gesamten Restplan neu. Reicht die Reserve nicht, gehe zu Stufe 2.
-
Fokus schärfen und Aufgaben priorisieren
Konzentriere dich auf die Teile, die deine Forschungsfrage beantworten. Streiche Wiederholungen, unnötige Exkurse und optionale Gestaltung. Schreibe fehlende Kernabschnitte fertig, bevor du bereits fertige Passagen weiter polierst. Wenn eine engere Fragestellung oder ein anderer Umfang nötig wird, stimme Änderungen an verbindlichen Vorgaben mit der zuständigen Person ab. Ein vollständiger, fokussierter Text ist besser als ein unvollständiger, ambitionierter.
-
Zuständige Stelle kontaktieren
Wenn die Abgabe gefährdet ist, informiere deine Betreuung frühzeitig über den fachlichen Stand. Prüfe zugleich, ob deine Prüfungsregeln eine Fristverlängerung zulassen und wer darüber entscheidet, etwa Lehrperson, Prüfungsamt oder Prüfungsausschuss. Stelle einen erforderlichen Antrag rechtzeitig und füge die verlangten Nachweise bei.
Beispiel-Mail: „Guten Tag, meine Abgabe am [Datum] ist aus folgendem Grund gefährdet: [kurze Beschreibung]. Ist nach den geltenden Regeln eine Fristverlängerung möglich, und welche Nachweise muss ich dafür einreichen?“
Fortschritt tracken und anpassen
Ein Arbeitsplan funktioniert nur, wenn du ihn regelmäßig checkst. Plane feste Zeitpunkte ein, an denen du deinen Fortschritt mit dem Plan abgleichst, zum Beispiel wöchentlich und zusätzlich zu jedem Meilenstein-Termin. Wenn ein Check eine Abweichung zeigt, verteilst du Restaufwand und Reserve sofort neu.
Stell dir bei jedem Check diese Fragen: Ist der letzte Meilenstein erreicht (DoD erfüllt)? Wenn nein, warum nicht? Was muss ich ändern, um den nächsten Meilenstein zu schaffen? Muss ich den 3-Stufen-Plan aktivieren?
Hake erledigte Pakete und erreichte Meilensteine ab, sodass du deinen Fortschritt siehst. Das motiviert und zeigt dir, wie viel du schon geschafft hast. Manche nutzen eine einfache Tabelle mit Datum und Status, andere eine To-do-App oder Post-its an der Wand. Das Format ist egal, Hauptsache du siehst auf einen Blick, wo du stehst.
Nächster Schritt
Starte jetzt mit drei konkreten Schritten:
- Notiere deine Deadline, deine verfügbaren Stunden und die Arbeit, die laut Vorgaben erforderlich ist.
- Definiere deinen ersten Meilenstein mit Definition of Done, zum Beispiel „Gliederung fertig bis Sonntag, mit 5 Kernquellen zugeordnet“.
- Trage Risiken mit geschätztem Zeitbedarf als Reserve ein und rechne die folgenden Termine rückwärts von der Abgabe.
Den vollständigen Arbeitsplan kannst du im Laufe der ersten Tage vervollständigen. Wichtiger als ein perfekter Plan von Anfang an ist, dass du loslegst. Die Vorlage oben kannst du direkt kopieren und anpassen: Trage deine Deadlines ein, ergänze die Definition of Done mit deinen konkreten Zahlen, füge bei Bedarf Sonderfall-Meilensteine hinzu. Falls du gedruckt abgeben musst, prüfe bei deiner gewählten Druckerei die aktuellen Lieferzeiten im Bestellprozess.
Häufig gestellte Fragen
Was ist der Unterschied zwischen Zeitplan und Arbeitsplan?
Ein Zeitplan legt fest, wann du was machst (Kalenderansicht). Ein Arbeitsplan definiert zusätzlich konkrete Arbeitspakete und messbare Meilensteine mit „Definition of Done“. Eine einfache Tabelle kann mit Paket, Deadline und DoD beginnen. Idealerweise kombinierst du beides: Arbeitspakete mit Meilensteinen, die du in deinen Kalender einträgst.
Wie plane ich, wenn mein Thema noch nicht final ist?
Füge einen frühen Meilenstein „M0: Thema und Fragestellung geklärt“ ein. Beispiel-DoD: „Forschungsfrage formuliert und, falls vorgeschrieben, von der Betreuung bestätigt“. Kläre früh einen Termin für die nötige Abstimmung. Bis dahin kannst du Vorgaben prüfen, Suchbegriffe sammeln und Literatur sichten.
Wie detailliert muss ein Arbeitsplan sein, damit er hilft?
Ein guter Arbeitsplan ist so detailliert, dass du bei jedem Meilenstein eindeutig Ja oder Nein sagen kannst, ob er erreicht ist. Zu grob (nur „Schreiben“ als Paket) gibt keine Orientierung, zu kleinteilig (jede Seite einzeln) erzeugt Verwaltungsaufwand. Schneide ein Paket so, dass du seinen Aufwand schätzen und am Ende ein konkretes Ergebnis prüfen kannst. In der Vier-Wochen-Vorlage dauern viele Pakete 2 bis 5 Tage. Test: Kannst du nach dem Paket etwas Vorzeigbares benennen?
Wie plane ich Korrekturlesen richtig ein?
Plane getrennte Durchgänge für Inhalt und Sprache. Ergänze, wenn möglich, Fremdfeedback. Als Ausgangspunkt kannst du bei einer etwa 15-seitigen Arbeit 1 bis 2 Tage für die eigene Korrektur und 2 bis 3 Tage Vorlauf für Fremdfeedback reservieren. Schätze die Dauer anhand von Textlänge, Überarbeitungsbedarf und Verfügbarkeit der lesenden Person. Vereinbare für Fremdfeedback ein konkretes Rückgabedatum. Beispiel-DoD: „Text vollständig selbst gelesen und Fehler korrigiert“ sowie „vereinbarte Rückmeldung eingeholt und relevante Hinweise eingearbeitet“.
Wie plane ich, wenn ich nebenbei arbeite oder Klausuren habe?
Trage zuerst alle festen Termine (Job, Klausuren, Veranstaltungen) in deinen Kalender ein. Zähle dann die realistisch verfügbaren Stunden pro Woche und vergleiche sie mit dem geschätzten Arbeitsaufwand. Weniger verfügbare Stunden verringern nicht automatisch die geforderte Leistung oder verlängern die offizielle Bearbeitungszeit. Plane Meilensteine um Engpässe herum und ändere einen verbindlichen Umfang nur mit der dafür erforderlichen Zustimmung.
Was mache ich, wenn ich einen Meilenstein nicht schaffe?
Nutze den 3-Stufen-Plan: Setze zuerst deine eingeplante Reserve ein. Priorisiere danach die Aufgaben, die für eine vollständige Antwort auf die Forschungsfrage nötig sind, und streiche optionale Extras. Ist die Abgabe gefährdet, kontaktiere früh deine Betreuung und kläre das weitere Vorgehen nach deinen Prüfungsregeln. Passe den restlichen Plan aktiv an.
Brauche ich ein spezielles Tool für den Arbeitsplan?
Nein, für eine Hausarbeit reichen einfache Mittel. Beginne zum Beispiel mit einer Tabelle für Paket, Deadline und DoD in Word, Excel oder einer Notiz-App. Kopiere die Vorlage aus dem Artikel und ersetze „Tag X“ durch echte Daten. Wichtiger als das Tool ist, dass du den Plan in einem festen Rhythmus prüfst und aktualisierst.
Soll ich den Arbeitsplan mit meiner Betreuung besprechen?
Das ist nicht immer vorgeschrieben, kann aber helfen. Schicke zum Beispiel deine Gliederung und ausgewählte Meilenstein-Daten per Mail, etwa „Gliederung bis Tag X, Rohtext bis Tag Y“. So kann die Betreuung unrealistische Einschätzungen früh erkennen. Frag: „Ist der Zeitrahmen aus Ihrer Sicht realistisch?“
Wie plane ich Druck und Bindung richtig ein?
Prüfe Produktionszeit, Versandart und angezeigten Liefertermin beim gewählten Anbieter. Plane das Paket „PDF und Druckauftrag“ mit der Definition of Done „PDF exportiert, Druckfreigabe erteilt, Liefertermin bestätigt“ von der Abgabe rückwärts. Kläre nur dann eine digitale Alternative, wenn deine Prüfungsstelle sie ausdrücklich zulässt.
Literaturverwaltung nutzen
Roter Faden in der Hausarbeit
Wissenschaftlicher Schreibstil
