Die Methodik deiner Projektarbeit beschreibt, wie du systematisch vom Problem zur Lösung kommst. Hier erfährst du, wie du Ist-Analyse, Soll-Konzept, Alternativen und Entscheidung strukturiert aufbaust, damit deine Vorgehensweise für Prüfende nachvollziehbar wird.
Die Methodik folgt vier Schritten
-
Ist-Analyse: Erst dokumentierst du den aktuellen Zustand.
-
Soll-Konzept: Dann definierst du den Zielzustand.
-
Alternativen: Anschließend entwickelst du mehrere Lösungsalternativen und bewertest sie nach definierten Kriterien.
-
Entscheidung: Am Ende begründest du deine Entscheidung nachvollziehbar.
Diese Struktur ist ein anpassbares Entscheidungsmodell. Nutze sie nur, wenn sie zur Aufgabenstellung und Bewertungsmatrix deiner Projektarbeit passt.
Hinweis zu Vorgaben: Struktur, Umfang und Formvorgaben variieren je nach Hochschule und Fachbereich. Prüfe deine Prüfungsordnung oder frag deine Betreuung. Hochschulvorgaben haben immer Vorrang.
Inhaltsverzeichnis
Wichtige Abgrenzung: In diesem Artikel steht die Entscheidungslogik von Ist-Analyse, Soll-Konzept und Alternativenvergleich im Mittelpunkt. Zur Methodik einer Projektarbeit können auch Erhebungs-, Analyse- und Entwicklungsmethoden gehören. Scrum als Framework und Wasserfall als sequenzielles Vorgehensmodell betreffen die Organisation der Arbeit. Wenn du sie einsetzt oder zwischen ihnen auswählst, begründest du auch diese Wahl passend zur Aufgabenstellung.
Überblick: Die vier Schritte der Projektmethodik
Die Projektmethodik gibt deiner Arbeit eine logische Struktur. Prüfende erwarten, dass du nicht einfach eine Lösung präsentierst, sondern zeigst, wie du zu dieser Lösung gekommen bist. Die vier Schritte bauen aufeinander auf und bilden das Rückgrat deines Hauptteils.
3.1 Ist-Analyse
Aktueller Prozess, Pain Points, Kennzahlen, Rahmenbedingungen
3.2 Soll-Konzept
Ziele, Muss-/Kann-Anforderungen, nicht-funktionale Kriterien, Messgrößen
3.3 Alternativen und Bewertung
Optionen, ggf. Nullalternative, Kriterien, Gewichtung, Bewertungsmethode
3.4 Entscheidung
Gewählte Lösung, Begründung, Trade-offs, Risiken und Gegenmaßnahmen
Tipp: Die Kapitelnummern passt du an deine Gliederung an. Bei manchen Arbeiten ist die Methodik Kapitel 4 oder 5.
Formulierungsbausteine für den Einstieg: Diese Sätze kannst du übernehmen und an dein Projekt anpassen.
Ist-Analyse
Im Folgenden wird der aktuelle Prozess dokumentiert, um die Ausgangslage für das Projekt zu definieren.
Soll-Konzept
Aus den identifizierten Schwachstellen werden die Anforderungen an die Ziellösung abgeleitet.
Alternativen
Zur Erreichung der definierten Ziele werden drei Lösungsansätze verglichen.

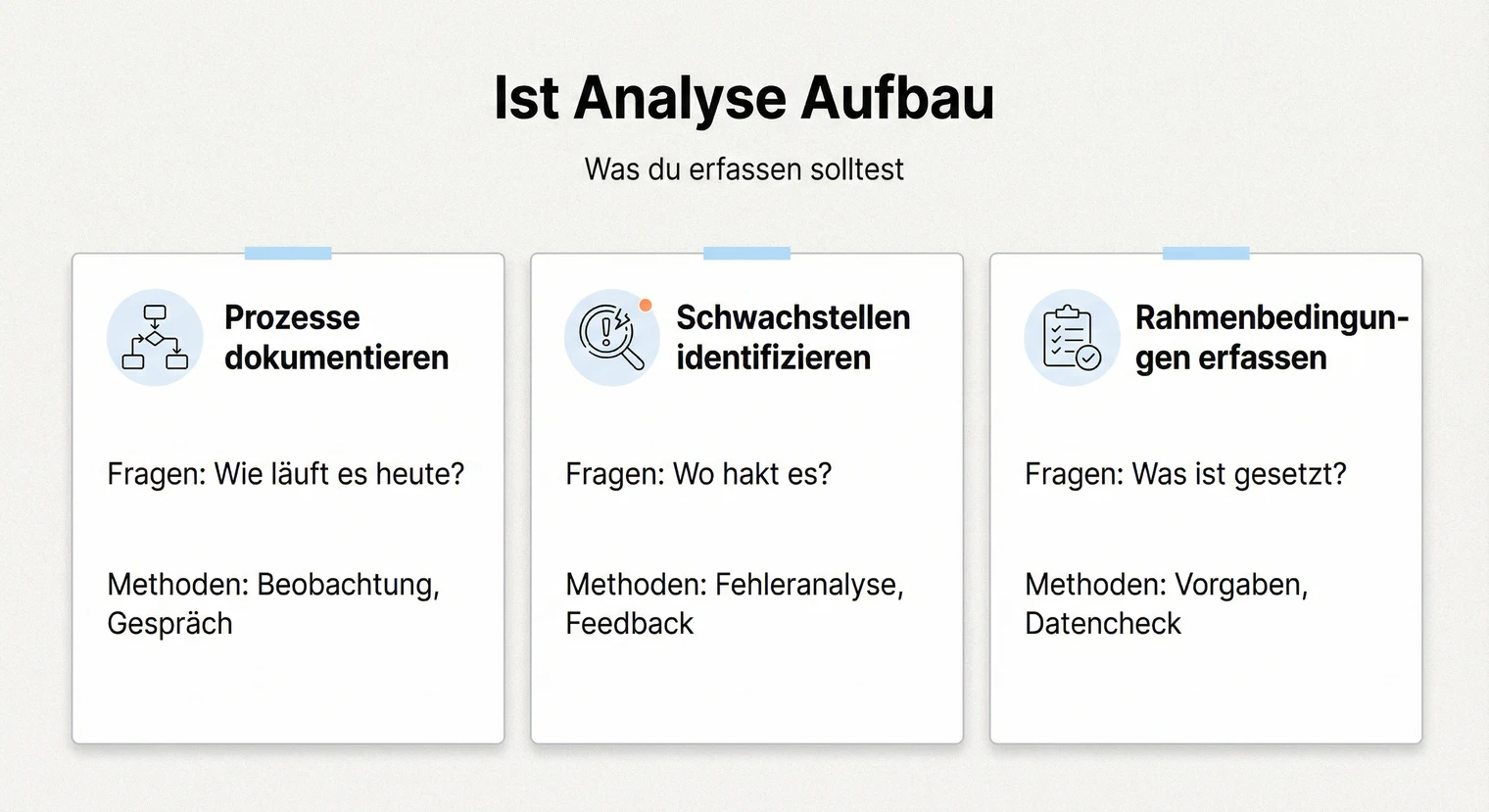

Die Ist-Analyse: Ausgangslage dokumentieren
Die Ist-Analyse ist das Fundament deiner Methodik. Zuerst dokumentierst du sachlich, wie die Situation aktuell aussieht. Anschließend untersuchst du die erhobenen Daten auf Schwachstellen und mögliche Ursachen. Trenne dabei beobachtete Fakten von deinen begründeten Bewertungen; die Auswahl einer Lösung folgt später.
Beginne mit der Beschreibung des aktuellen Prozesses. Wie läuft der Vorgang heute ab? Welche Stakeholder sind beteiligt? Welche Systeme oder Werkzeuge werden genutzt? Bei einer IT-Projektarbeit beschreibst du etwa die bestehende Software, Schnittstellen und Datenflüsse. Bei einem kaufmännischen Projekt dokumentierst du Arbeitsabläufe, Zuständigkeiten und verwendete Formulare.
Dann identifizierst du Schwachstellen und Probleme. Wo entstehen Verzögerungen? Welche Fehler treten auf? Was kostet unnötig Zeit oder Geld? Belege deine Aussagen möglichst mit Zahlen: Bearbeitungszeiten, Fehlerquoten, Kosten pro Vorgang. Konkrete Daten machen die Problemstellung greifbar.
Schließlich erfasst du die Rahmenbedingungen. Welche technischen, organisatorischen oder finanziellen Vorgaben gibt es? Welche Schnittstellen müssen erhalten bleiben? Welche Ressourcen stehen zur Verfügung? Diese Einschränkungen beeinflussen später die Auswahl der Alternativen.
Visualisiere komplexe Prozesse mit einem Flussdiagramm oder einer Prozessdarstellung. Das macht die Ist-Situation für Lesende schneller erfassbar und zeigt, dass du den Ablauf durchdrungen hast.
Schnellcheck Ist-Analyse
- Aktueller Prozess mit allen relevanten Schritten beschrieben
- Beteiligte, Systeme und Schnittstellen genannt
- Zahlen zu Häufigkeit, Volumen oder Bearbeitungszeit vorhanden
- Schwachstellen und Pain Points dokumentiert
- Fehlerkosten oder Zeitverluste beziffert
- Technische, organisatorische und finanzielle Rahmenbedingungen erfasst
- Beobachtete Fakten und begründete Bewertungen klar unterschieden
Das Soll-Konzept: Zielzustand definieren
Das Soll-Konzept beschreibt, wie die Situation nach Abschluss deines Projekts aussehen soll. Es definiert konkrete Anforderungen und messbare Ziele. Ohne klares Soll-Konzept fehlt der Maßstab, an dem du später den Erfolg messen kannst.
Formuliere funktionale Anforderungen. Was muss die Lösung können? Welche Funktionen sind zwingend, welche wünschenswert? Bei einer Software sind das etwa Eingabemasken, Berechnungen oder Exportfunktionen. Bei einem Prozessverbesserungsprojekt sind es Arbeitsschritte, Verantwortlichkeiten oder Schnittstellen.
Ergänze nicht-funktionale Anforderungen. Wie schnell muss die Lösung sein? Welche Verfügbarkeit wird erwartet? Welche Sicherheitsstandards gelten? Nicht-funktionale Anforderungen beschreiben Qualitätskriterien wie Performance, Bedienbarkeit oder Wartbarkeit.
Definiere messbare Ziele. Statt „Der Prozess soll schneller werden“ formulierst du „Die Bearbeitungszeit pro Vorgang soll von 15 auf unter 5 Minuten sinken“. Messbare Ziele machen den Projekterfolg prüfbar und helfen dir später bei der Ergebnisdokumentation.
Die Differenz zwischen Ist und Soll zeigt die Lücke, die dein Projekt schließen soll. Je klarer du beide Zustände beschreibst, desto nachvollziehbarer wird, warum das Projekt notwendig ist.
Schnellcheck Soll-Konzept
- Mindestens ein messbares Ziel formuliert (Zeitersparnis, Fehlerreduktion, Kostengrenze)
- Funktionale Anforderungen als Muss und Kann priorisiert
- Nicht-funktionale Anforderungen berücksichtigt (Performance, Sicherheit, Wartbarkeit)
- Abnahmekriterien definiert, an denen der Projekterfolg gemessen wird
- Schnittstellen zu bestehenden Systemen genannt
- Datenschutz oder Compliance geprüft und dokumentiert (falls relevant)
- Soll-Konzept passt zu den Schwachstellen der Ist-Analyse
Alternativen entwickeln und vergleichen
Nach Ist-Analyse und Soll-Konzept entwickelst du verschiedene Lösungsalternativen. Für eine begründete Lösungswahl wägst du mehrere ernsthaft infrage kommende Optionen gegeneinander ab. Das zeigt, dass du das Problem von verschiedenen Seiten betrachtet hast.
Für einen ersten Vergleich kannst du drei bis vier Alternativen einplanen. Je nach Projekt gehört die Nullalternative dazu: Was passiert, wenn alles beim Alten bleibt? Sie zeigt die Folgen eines Verzichts auf Veränderung. Die anderen Alternativen unterscheiden sich etwa in Technologie, Umfang, Kosten oder Umsetzungszeitraum.
Für den Vergleich brauchst du Bewertungskriterien. Diese leitest du aus dem Soll-Konzept ab: Funktionsumfang, Kosten, Zeitaufwand, Risiko, Erweiterbarkeit, Benutzerfreundlichkeit. Die Kriterien sollten zur Projektsituation passen. Bei einem Projekt mit engem Budget wiegt der Kostenfaktor stärker, bei einem zeitkritischen Projekt der Implementierungsaufwand.

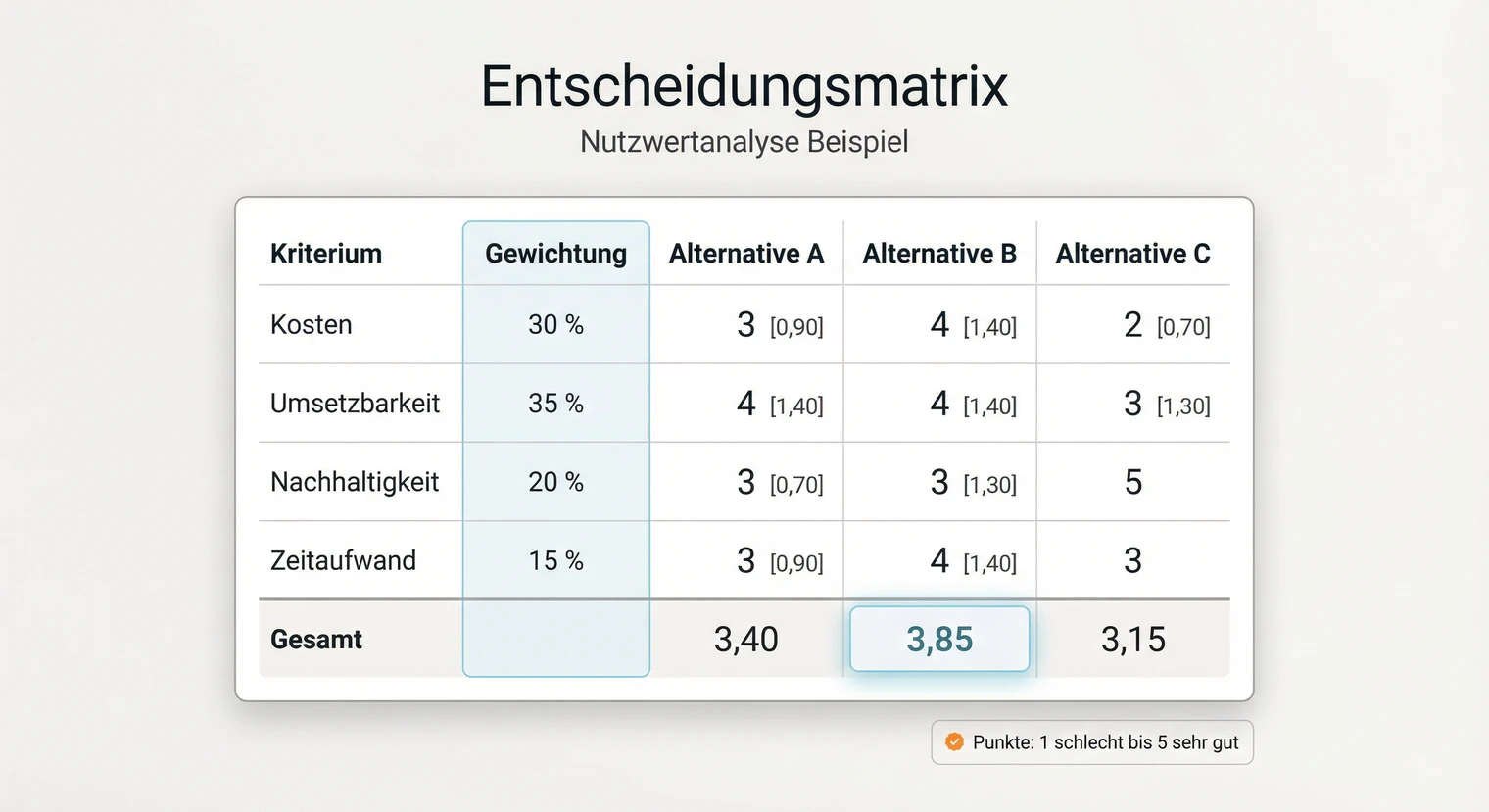

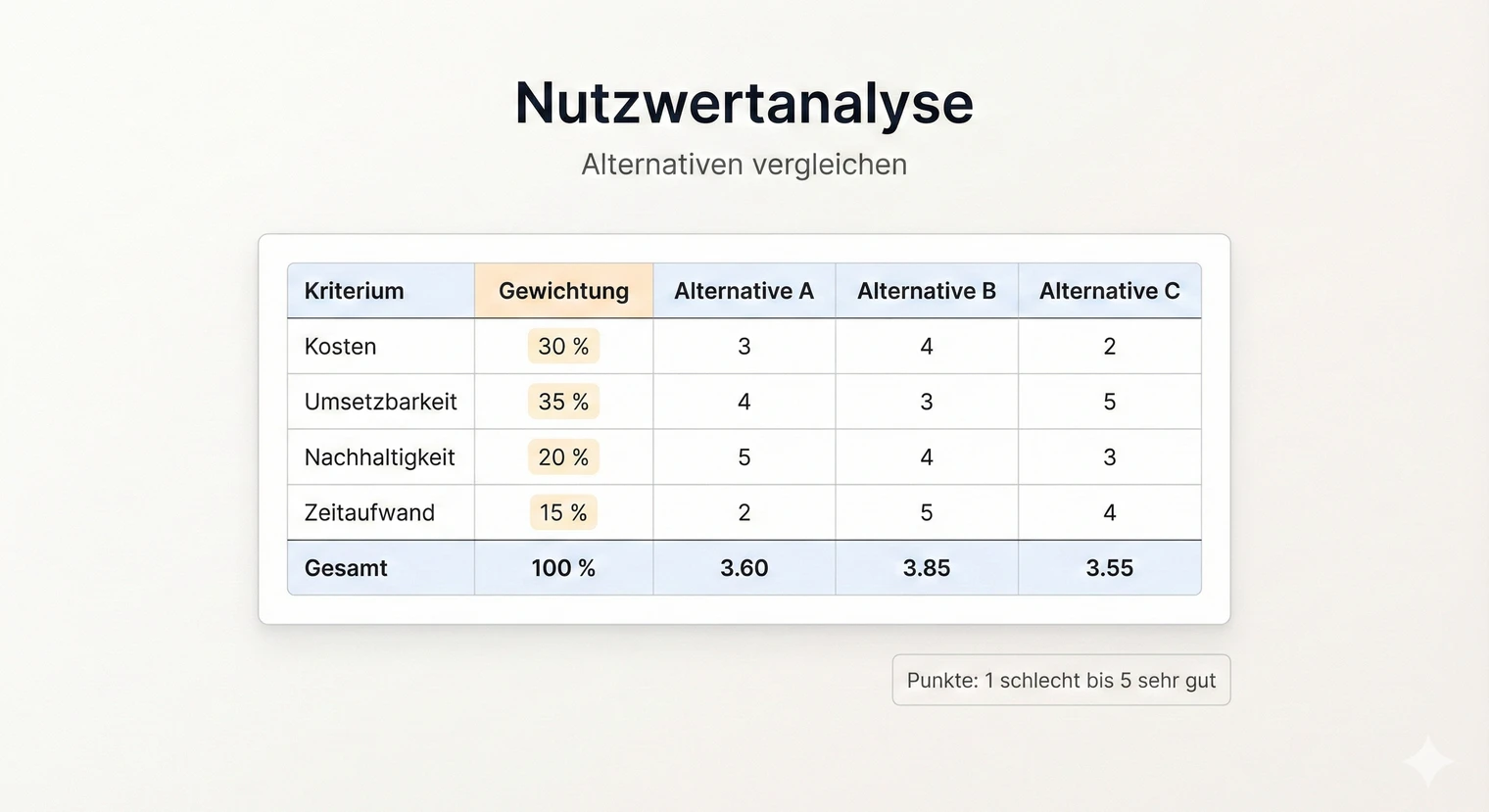

Ein verbreitetes Verfahren ist die Nutzwertanalyse. Du gewichtest die Kriterien nach ihrer Bedeutung, bewertest jede Alternative pro Kriterium mit Punkten und errechnest einen Gesamtwert. Das Ergebnis ist eine nachvollziehbare Rangfolge. Vorher prüfst du die Muss-Anforderungen: Nur zulässige Alternativen erhalten Punkte für die gewichteten Kriterien. Alternativ kannst du eine Kosten-Nutzen-Analyse oder einen strukturierten Pro-Contra-Vergleich nutzen.
Beschreibe jede Alternative fair. Bewerte die Optionen anhand derselben vorab festgelegten Kriterien und nenne ihre Vor- und Nachteile. Dokumentiere früh ausgeschiedene Ansätze kurz mit dem Ausschlussgrund; führe sie nicht als gleichwertige Alibi-Alternativen in der Punktbewertung weiter.
IHK-Projektarbeiten, Hochschularbeiten und betriebliche Projekte haben unterschiedliche Erwartungen. Eine Nullalternative oder eine feste Zahl von Optionen ist nicht allgemein vorgeschrieben. Orientiere dich an Aufgabenstellung, Bewertungsmatrix und den Hinweisen deiner Betreuung. Als lokales Beispiel nennt die IHK Halle-Dessau Alternativen und begründete Entscheidungen in ihren Bewertungshinweisen, ohne damit eine bundesweit einheitliche Zahl vorzugeben.
Schnellcheck Alternativen
- Auswahl ernsthafter Optionen begründet (z. B. zwei bis vier Alternativen)
- Nullalternative (Status quo) als Vergleichsbasis geprüft, sofern relevant
- Alle Alternativen mit denselben Kriterien bewertet
- Kriterien vor der Bewertung festgelegt und gewichtet
- Datenbasis für alle Optionen vergleichbar
- Keine Alibi-Alternativen, die offensichtlich nicht funktionieren
- Vor- und Nachteile jeder Option genannt
Die Entscheidung begründen
Am Ende des Vergleichs steht die begründete Entscheidung. Du nennst die gewählte Alternative und erklärst, warum sie am besten zu den Anforderungen passt. Die Begründung ist der wichtigste Teil: Prüfende wollen verstehen, wie du zu deiner Wahl gekommen bist.
Beziehe dich auf die Ergebnisse der Bewertung. Wenn du eine Nutzwertanalyse gemacht hast, nenne den Gesamtwert der gewählten Alternative im Vergleich zu den anderen. Wenn bestimmte Kriterien besonders wichtig waren, erkläre, warum die gewählte Option dort überzeugt.
Eine Alternative mit dem höchsten Gesamtwert ist nicht automatisch zulässig. Überschreitet sie eine verbindliche Budgetgrenze oder verletzt sie andere Muss-Anforderungen, scheidet sie aus. Ein begründeter Kompromiss ist nur zwischen zulässigen Optionen möglich, etwa wenn du verbleibende Risiken unterschiedlich bewertest.
Benenne auch Risiken und Einschränkungen der gewählten Lösung. Keine Alternative ist perfekt. Indem du Schwächen offen ansprichst, zeigst du Reflexionsfähigkeit. Gleichzeitig kannst du erklären, wie du mit diesen Risiken umgehen wirst.
Die Entscheidung muss nachvollziehbar sein. Lesende, die nur diesen Abschnitt lesen, sollten verstehen, warum du diese und keine andere Option gewählt hast. Vermeide Formulierungen wie „nach reiflicher Überlegung“ ohne konkrete Begründung.
Schnellcheck Entscheidung
- Gewählte Alternative klar benannt
- Bezug auf die zwei bis drei wichtigsten Bewertungskriterien
- Trade-offs transparent gemacht (falls nicht die punktbeste Option gewählt)
- Erklärt, warum die Vorteile die Nachteile überwiegen
- Risiken der gewählten Lösung genannt
- Gegenmaßnahmen für diese Risiken skizziert
- Begründung auch ohne Kenntnis der vorherigen Abschnitte verständlich
Beispiel: Methodik einer IT-Projektarbeit
Das folgende vollständig fiktive Muster zeigt, wie die vier Schritte in einer IT-Projektarbeit aussehen können. Zahlen, Produkte und Bewertungen sind keine Empfehlung und müssen durch erhobene Projektdaten ersetzt werden.
-
Ist-Analyse
Supportanfragen gehen per E-Mail, Telefon und persönlich ein. Es gibt keine zentrale Erfassung. Die durchschnittliche Bearbeitungszeit beträgt 2,3 Tage. 15 Prozent der Anfragen gehen verloren oder werden doppelt bearbeitet. Die IT-Abteilung umfasst 3 Mitarbeitende, die etwa 120 Anfragen pro Monat bearbeiten.
-
Soll-Konzept
Alle Anfragen werden zentral erfasst und kategorisiert. Die durchschnittliche Bearbeitungszeit sinkt auf unter 1 Tag. Keine Anfrage geht mehr verloren. Auswertungen zeigen häufige Problemkategorien und Bearbeitungszeiten. Das System muss sich in das bestehende Active Directory integrieren und von außen erreichbar sein.
-
Alternativen
Alternative 1: Nullalternative (Status quo beibehalten). Alternative 2: Open-Source-Lösung (Znuny, eine Weiterentwicklung der früheren OTRS Community Edition) selbst betrieben. Alternative 3: Cloud-Lösung (Freshdesk) als SaaS. Alternative 4: Kommerziell lizenzierte Self-Hosting-Lösung (ManageEngine ServiceDesk Plus On-Premises). Die Nullalternative bleibt als Vergleichsbasis dokumentiert, scheidet aber wegen der fehlenden zentralen Erfassung aus der Nutzwertbewertung aus.
Bewertungskriterien: Zusätzlicher Funktionsumfang (25 Prozent), Kosten über 3 Jahre (30 Prozent), Implementierungsaufwand (20 Prozent), Erweiterbarkeit (15 Prozent), zusätzliche Datenschutzfunktionen (10 Prozent).
Warum diese Gewichtung?: Die verbindliche Budgetgrenze beträgt 5.000 Euro für drei Jahre. Für die Punktbewertung werden nur Optionen zugelassen, deren Erfüllung aller Muss-Anforderungen dokumentiert ist. Innerhalb dieser Grenze erhalten die Kosten mit 30 Prozent das höchste Gewicht. Zusätzlicher Funktionsumfang folgt mit 25 Prozent; die grundlegenden Pflichtfunktionen sind bereits geprüft. Der Implementierungsaufwand erhält 20 Prozent, wobei die verbindliche Projektfrist ebenfalls eingehalten werden muss. Die 10 Prozent für zusätzliche Datenschutzfunktionen betreffen Vorteile über die erfüllten Mindestanforderungen hinaus. Pflichtverstöße lassen sich durch Punkte in anderen Kategorien nicht ausgleichen.
-
Entscheidung
Die Wahl fällt auf Alternative 2 (Znuny). Die Open-Source-Lösung erreicht im fiktiven Vergleich mit 78 von 100 Punkten den höchsten Gesamtwert. Sie erfüllt alle funktionalen Anforderungen, verursacht die geringsten laufenden Kosten und ermöglicht volle Kontrolle über die Daten. Der höhere Implementierungsaufwand wird durch das vorhandene Linux-Know-how im Team kompensiert.
Das Beispiel zeigt die Struktur in kompakter Form. In deiner Arbeit sind die einzelnen Abschnitte ausführlicher und enthalten mehr Details, Zahlen und Begründungen.
Angenommen, eine interne Prüfung zeigt, dass die Cloud-Lösung eine verbindliche Datenschutzanforderung nicht erfüllt. Alternative 3 scheidet dann unabhängig von ihrer Punktzahl aus. Für die verbleibenden zulässigen Optionen Znuny und ManageEngine ServiceDesk Plus kannst du zusätzlich prüfen, wie robust die Bewertung gegenüber anderen Gewichten ist. Ein mögliches Vergleichsszenario gewichtet zusätzliche Datenschutzfunktionen mit 40 Prozent, zusätzlichen Funktionsumfang mit 15 Prozent, Kosten mit 30 Prozent, Implementierungsaufwand mit 10 Prozent und Erweiterbarkeit mit 5 Prozent. Die Gewichte ergeben zusammen 100 Prozent. Ob sich die Rangfolge ändert, zeigt erst die Neuberechnung.
Typische Fehler vermeiden
-
Bewertungen in der Ist-Analyse nicht belegen
Problem: Eine Bewertung wie „Der Prozess ist ineffizient“ braucht einen nachvollziehbaren Maßstab.
So behebst du es: Beschreibe zunächst konkret: „Der Prozess umfasst 12 Arbeitsschritte und dauert durchschnittlich 45 Minuten“. Zeige dann anhand der Anforderungen oder Vergleichsdaten, wo du Schwachstellen erkennst.
-
Soll-Konzept zu vage formulieren
Problem: „Das System soll benutzerfreundlich sein“ ist keine messbare Anforderung.
So behebst du es: Formuliere konkret: „Neue Mitarbeitende sollen nach einer Stunde Einweisung selbstständig Tickets erfassen können“. Je konkreter das Soll, desto besser kannst du später den Erfolg belegen.
-
Alibi-Alternativen aufführen
Problem: Alternativen, die offensichtlich ungeeignet sind, wirken wie Füllmaterial. Wenn du schreibst „Alternative 3: Alles händisch machen (nicht realistisch)“, hast du keine echte Alternative verglichen.
So behebst du es: Wähle Optionen, die ernsthaft infrage kommen. Offensichtlich ungeeignete Ansätze erwähnst du höchstens kurz mit dem Ausschlussgrund.
-
Kriterien nachträglich anpassen
Problem: Wenn du merkst, dass deine Wunschlösung schlecht abschneidet, darfst du die Kriterien nicht ändern, um das Ergebnis zu beeinflussen. Das fällt erfahrenen Prüfenden auf.
So behebst du es: Die Bewertungskriterien und ihre Gewichtung legst du vor dem Vergleich fest.
-
Entscheidung ohne Rückbezug begründen
Problem: Wenn du schreibst „Ich habe mich für Lösung X entschieden, weil sie modern ist“, fehlt der Bezug zu deinen Kriterien.
So behebst du es: Die Entscheidung muss sich auf die vorherige Analyse beziehen. Beziehe dich auf Funktionsumfang, Kosten, Aufwand oder andere definierte Maßstäbe.
Nächster Schritt: Von der Methodik zur Umsetzung
Mit der begründeten Entscheidung ist die Grundlage für das weitere Vorgehen gelegt. Wenn die Umsetzung zu deiner Projektarbeit gehört, beschreibst du anschließend: Wie hast du die gewählte Lösung realisiert? Welche Schritte waren nötig? Welche Probleme sind aufgetreten und wie hast du sie gelöst? Bei einer reinen Konzeptarbeit erläuterst du stattdessen die geplante Umsetzung und Übergabe.
Die Methodik bildet zusammen mit der Einleitung und dem Fazit das Gerüst deiner Arbeit. In der Einleitung kündigst du an, was du untersuchen wirst. In der Methodik zeigst du, wie du vorgehst. Im Fazit bewertest du, ob die Ziele erreicht wurden.
Für die Wirtschaftlichkeitsbetrachtung kannst du die Zahlen aus der Alternativenbewertung nutzen. Kosten, Einsparungen und Amortisationszeit ergänzen deine Entscheidungsbegründung um eine betriebswirtschaftliche Perspektive.
Wenn deine Projektarbeit fertig geschrieben ist, prüfe die Gliederung noch einmal: Passen Ist-Analyse, Soll-Konzept, Alternativen und Entscheidung in den logischen Ablauf? Stimmen die Kapitelüberschriften mit dem Inhalt überein?
Wenn alles passt, kannst du deine Projektarbeit als PDF exportieren und bei BachelorHero drucken und binden lassen.
Häufig gestellte Fragen
Was ist der Unterschied zwischen Ist-Analyse und Soll-Konzept?
Die Ist-Analyse beschreibt den aktuellen Zustand mit Prozessen, Problemen und Rahmenbedingungen. Das Soll-Konzept definiert den angestrebten Zielzustand. Beide zusammen zeigen die Lücke, die dein Projekt schließen soll.
Wie schreibe ich die Methodik, wenn ich nur zwei sinnvolle Alternativen habe?
Zwei echte Alternativen können ausreichen; die Nullalternative dient bei Bedarf zusätzlich als Vergleichsbasis. Schreibe etwa: „Weitere Optionen wurden geprüft, scheiden aber wegen X aus.“ Wichtiger als die Anzahl ist die nachvollziehbare Bewertung. Prüfe vorab, ob deine Prüfungsordnung eine Mindestanzahl vorgibt.
Was mache ich, wenn die beste Alternative am Budget oder Datenschutz scheitert?
Prüfe verbindliche Budget-, Datenschutz- und andere Muss-Anforderungen vor der Nutzwertbewertung. Eine Alternative, die ein K.O.-Kriterium nicht erfüllt, scheidet aus, auch wenn sie bei anderen Kriterien gut abschneidet. Dokumentiere den Ausschluss und vergleiche die verbleibenden zulässigen Optionen. Gibt es keine zulässige Lösung, musst du die Planung mit den Verantwortlichen überarbeiten.
Wie detailliert muss die Ist-Analyse sein?
Als Richtwert: Die Ist-Analyse umfasst bei einer 15- bis 20-seitigen Arbeit etwa 2 bis 4 Seiten. Wichtiger als die Länge ist die Relevanz. Beschreibe nur, was für die spätere Entscheidung zählt. Orientiere dich an deiner Aufgabenstellung und besprich den Detailgrad mit deiner Betreuung.
Muss ich immer eine Nutzwertanalyse machen?
Nein. Für den hier beschriebenen Alternativenvergleich brauchst du eine nachvollziehbare Bewertung. Die Nutzwertanalyse eignet sich für Vergleiche anhand mehrerer Kriterien. Andere Methoden sind Kosten-Nutzen-Analyse, Entscheidungsmatrix oder Pro-Contra-Vergleich. Wichtig ist die Begründung, nicht die Methode selbst.
