Risikoanalyse in der Projektarbeit: Risiken erkennen, bewerten und steuern

Dominosteine vor einem Keil neben einem Register als Sinnbild für Gefahren und Gegenmaßnahmen in der Risikoanalyse der Projektarbeit.

Eine Risikoanalyse zeigt, welche Risiken dein Projekt gefährden könnten und wie du ihnen begegnest. In diesem Artikel erfährst du, wie du Risiken erkennst, bewertest und dokumentierst. Du bekommst ein konkretes Risikoregister zum Übernehmen und einen ausgefüllten Registerauszug für ein IT-Projekt. Die ausgefüllten Projektszenarien in diesem Artikel sind fiktiv.

Auf einen Blick

Risikoanalyse in drei Schritten

  • Risiken identifizieren (Was kann schiefgehen?)

  • Risiken bewerten (Wahrscheinlichkeit × Auswirkung in der Matrix)

  • Maßnahmen planen (präventiv und reaktiv)

Das Ergebnis dokumentierst du im Risikoregister (Tabelle) und in der Risikomatrix (Visualisierung).

Inhaltsverzeichnis

Was ist eine Risikoanalyse?

Eine Risikoanalyse ist ein systematisches Verfahren, um potenzielle Probleme in einem Projekt frühzeitig zu erkennen und zu bewerten. Sie beantwortet drei zentrale Fragen: Was kann schiefgehen? Wie wahrscheinlich ist das? Und wie schlimm wäre es, wenn es passiert?

Die Risikoanalyse ist ein Teil des Risikomanagements: Sie untersucht die erkannten Risiken nach Wahrscheinlichkeit und Auswirkung. Auf dieser Grundlage bewertest du ihre Priorität und planst Maßnahmen. Zum Risikomanagement gehören außerdem das fortlaufende Monitoring und die Aktualisierung während des Projekts. Für deine Projektarbeit dokumentierst du die initiale Analyse und den Umgang mit Risiken während der Durchführung.

Risiko vs. Problem: Der wichtige Unterschied

Ein Risiko ist ein mögliches Ereignis, das noch nicht eingetreten ist. Du identifizierst es präventiv und planst Maßnahmen für den Fall, dass es eintritt. Ein Problem (auch Issue genannt) ist bereits vorhanden und muss aktiv bearbeitet werden. Es kann aus einem eingetretenen Risiko entstehen, auch wenn du dieses vorher nicht erkannt hast.

In der Planung dokumentierst du etwa: „Folgende Risiken wurden identifiziert...“. Neue Risiken kannst du auch während der Durchführung ergänzen. Bei einem aufgetretenen Problem beschreibst du: „Während der Implementierung trat folgendes Problem auf...“. Im Fazit und der Reflexion vergleichst du dann: Welche Risiken sind eingetreten? Welche nicht? Wie wirksam waren die Maßnahmen?

Das Risikoregister: So sieht die Tabelle aus

Das Risikoregister ist eine Tabelle, in der du alle identifizierten Risiken mit Bewertung und Maßnahmen dokumentierst. Es ist das zentrale Artefakt deiner Risikoanalyse. Die folgenden Spalten haben sich in der Praxis bewährt.

  • ID

    Inhalt

    Eindeutige Nummer (R01, R02, ...) für Verweise im Text.

  • Risikobeschreibung

    Inhalt

    Was kann passieren? Konkret und verständlich.

  • Kategorie

    Inhalt

    Technisch, organisatorisch, zeitlich oder Ressourcen.

  • Ursache

    Inhalt

    Warum könnte das Risiko eintreten?

  • Eintrittswahrscheinlichkeit (EW)

    Inhalt

    1 = niedrig, 2 = mittel, 3 = hoch.

  • Auswirkung (AW)

    Inhalt

    1 = gering, 2 = mittel, 3 = hoch.

  • Risikozahl

    Inhalt

    EW × AW (1 bis 9). Beispiel für die Priorisierung: grün (1 bis 2), gelb (3 bis 4), rot (6 bis 9).

  • Trigger/Frühwarnsignal

    Inhalt

    Woran erkennst du eine steigende Gefahr oder den Eintritt des Risikos?

  • Präventive Maßnahme

    Inhalt

    Was tust du vorab, um Wahrscheinlichkeit oder Auswirkung zu verringern?

  • Notfallplan (reaktiv)

    Inhalt

    Was tust du, wenn das Risiko eintritt?

  • Verantwortliche Person

    Inhalt

    Wer überwacht das Risiko und setzt Maßnahmen um?

  • Status

    Inhalt

    Offen, in Bearbeitung, eingetreten, geschlossen.

  • Letztes Review

    Inhalt

    Datum der letzten Überprüfung (z. B. KW 3, 15.01.2026).

Die folgende Tabellenvorlage enthält die Spaltenüberschriften und eine ausgefüllte Beispielzeile. In Excel kannst du den semikolongetrennten Text wie unter der Vorlage beschrieben in Spalten aufteilen.

Risikoregister: Kopiervorlage (für Excel)

ID;Risikobeschreibung;Kategorie;Ursache;EW;AW;Risikozahl;Trigger;Präventive Maßnahme;Notfallplan;Verantwortliche Person;Status;Letztes Review

R01;API-Integration verzögert sich;Technisch;Legacy-System mit unvollständiger Dokumentation;2;3;6;API-Test schlägt fehl;Doku anfordern und Test in Woche 2;CSV-Import als Fallback;Projektleiter;Offen;KW 2

So überträgst du die Vorlage nach Excel:

  1. Kopiere die Kopfzeile nach A1 und die Beispielzeile nach A2.
  2. Wenn der Text in einer Spalte bleibt, markiere A1:A2 in der Excel-Desktopversion und wähle Daten > Text in Spalten > Getrennt.
  3. Aktiviere Semikolon als Trennzeichen, prüfe die Vorschau und bestätige mit Fertig stellen.

Enthält ein Feld selbst Semikolons, setze es in doppelte Anführungszeichen und verwende diese als Textqualifizierer, oder ersetze die Semikolons im Feld durch Kommas.

Je nach Vorgaben deiner IHK, deines Prüfers oder Unternehmens kannst du Spalten weglassen oder ergänzen. Die Kernelemente (Beschreibung, Bewertung, Maßnahme) sollten immer enthalten sein. Frag im Zweifel nach, welche Detailtiefe erwartet wird.

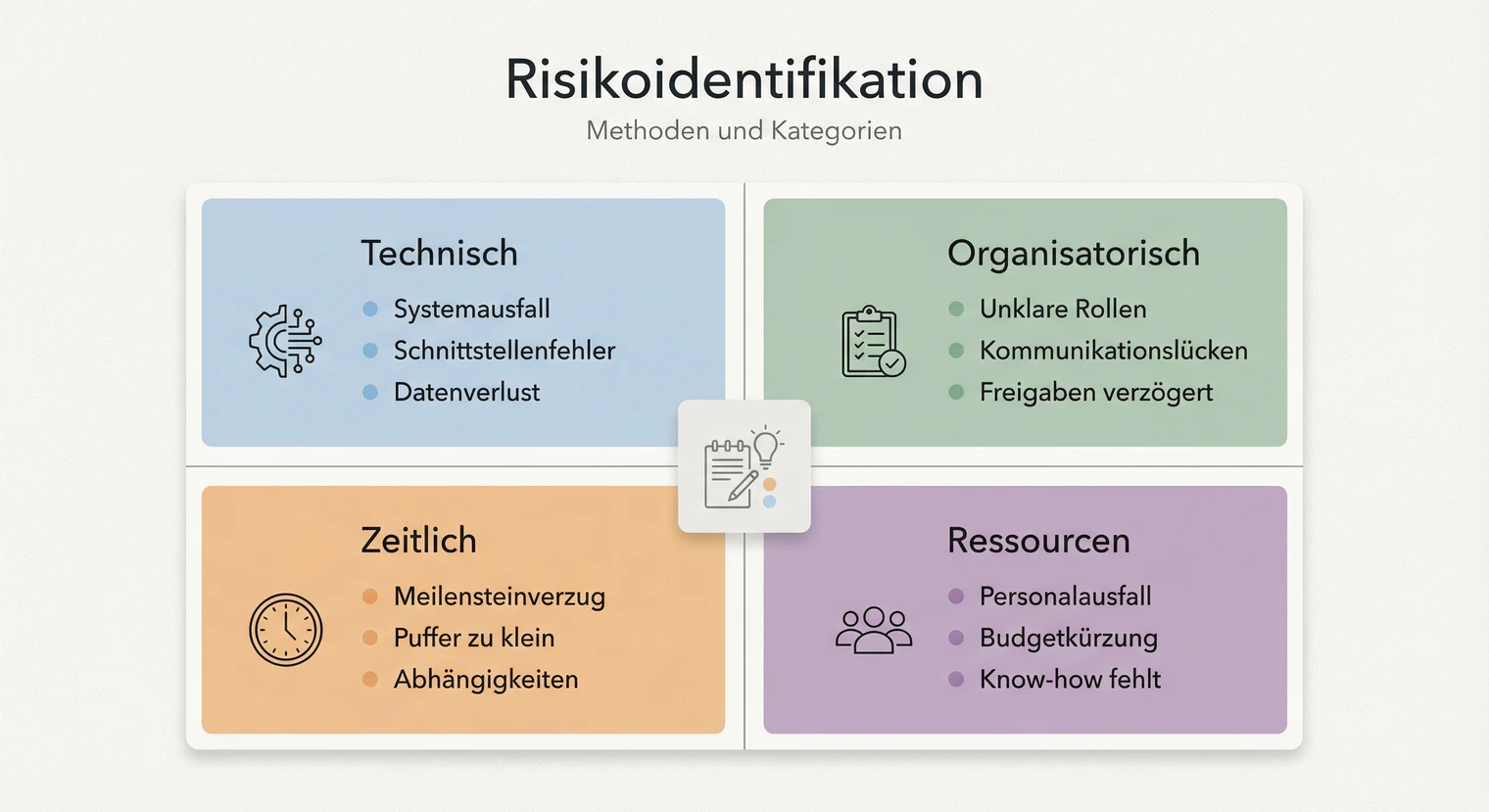

Risiken systematisch identifizieren

Vier Felder zur Risikoanalyse der Projektarbeit zeigen mögliche Störungen in Technik, Organisation, Zeit und Ressourcen.

Am Anfang steht die Frage: Was kann in meinem Projekt schiefgehen? Gehe systematisch die vier Risikokategorien durch und überlege für jede, welche konkreten Szenarien dein Projekt betreffen. Ein Brainstorming zu Beginn des Projekts ist ein guter Ausgangspunkt. Gehe die Phasen aus deinem Zeitplan durch und frag erfahrene Kollegen nach typischen Stolperfallen.

  • Technische Risiken

    Typische Risiken

    Software funktioniert nicht wie erwartet, Schnittstellen sind inkompatibel, Performance-Probleme unter Last.

  • Organisatorische Risiken

    Typische Risiken

    Ansprechpartner ist nicht erreichbar, Freigaben verzögern sich, Anforderungen ändern sich während des Projekts, unklare Zuständigkeiten.

  • Zeitliche Risiken

    Typische Risiken

    Aufwand wird unterschätzt, parallele Aufgaben im Betrieb binden Kapazitäten, Krankheit oder Urlaub von Beteiligten, Abhängigkeit von externen Lieferterminen.

  • Ressourcenrisiken

    Typische Risiken

    Budget wird gekürzt, benötigte Hardware oder Testumgebung ist nicht verfügbar, fehlendes Know-how, Lizenzprobleme bei Software.

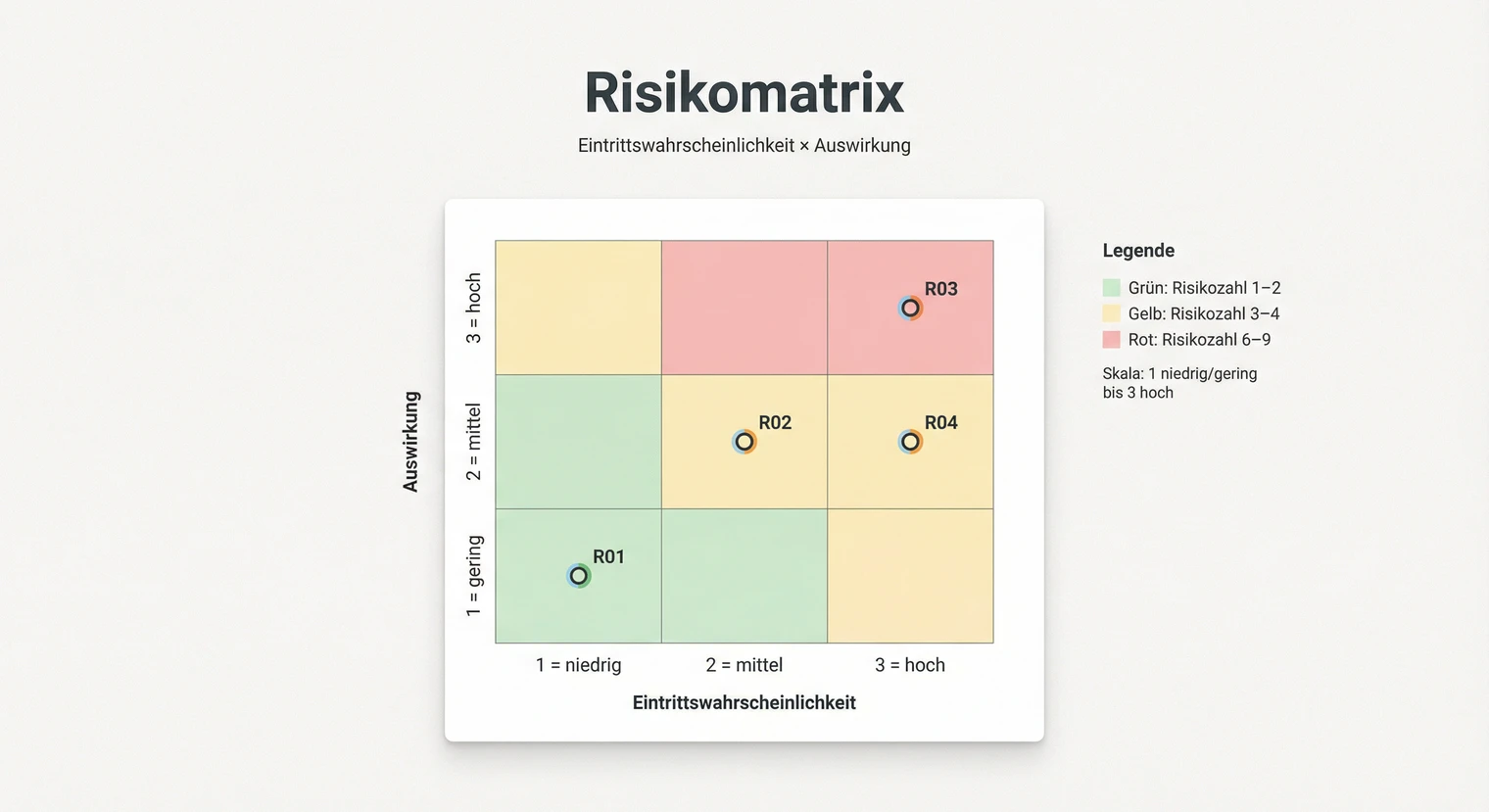

Risiken bewerten: Die Risikomatrix

Drei Bewertungsgrundlagen der Risikoanalyse einer Projektarbeit, Wahrscheinlichkeit, Auswirkung und definierte Stufen statt Messwerte.

Die Risikomatrix visualisiert, welche Risiken kritisch sind. Auf der X-Achse steht die Eintrittswahrscheinlichkeit, auf der Y-Achse die Auswirkung. Die Position in der Matrix zeigt die Priorität: Risiken im roten Bereich (oben rechts) erfordern sofortige Maßnahmen, Risiken im grünen Bereich (unten links) kannst du beobachten.

Für eine überschaubare Projektarbeit kannst du mit einer 3×3-Matrix (Skala 1 bis 3) starten. Eine 5×5-Matrix ermöglicht feinere Abstufungen, wenn du diese sinnvoll begründen kannst. Wichtig ist, dass du die gewählte Skala konsistent verwendest und die Stufen konkret definierst.

Bewertungsskala konkret definieren

Damit die Bewertung nicht willkürlich wirkt, definierst du vorab, was die Stufen bedeuten. Die folgenden Definitionen sind Beispielwerte, die du an dein Projekt, deine IHK oder Unternehmensvorgaben anpassen kannst. Entscheidend ist, dass du die gewählte Skala in der Dokumentation transparent machst und konsistent anwendest.

Eintrittswahrscheinlichkeit (EW)

  • 1 = Niedrig (selten)

    Bedeutung

    Das Risiko tritt nach begründeten Erfahrungswerten selten ein. Fehlende Informationen allein sind keine Begründung für „niedrig“.

  • 2 = Mittel (gelegentlich)

    Bedeutung

    Das Risiko tritt gelegentlich ein. Vergleichbare Probleme sind aus anderen Projekten bekannt, aber nicht die Regel.

  • 3 = Hoch (häufig)

    Bedeutung

    Das Risiko tritt erfahrungsgemäß häufig ein. Erfahrungswerte, aktuelle Rahmenbedingungen oder konkrete Warnsignale deuten darauf hin.

Auswirkung (AW)

  • 1 = Gering

    Bedeutung

    Ein interner Meilenstein verzögert sich um höchstens 1 bis 2 Tage. Qualität oder Funktionsumfang nicht wesentlich betroffen. Mehraufwand unter 10 % des geplanten Aufwands.

  • 2 = Mittel

    Bedeutung

    Ein interner Meilenstein verzögert sich um mehrere Tage bis eine Woche. Teilziele müssen angepasst werden. Mehraufwand 10 bis 30 % des geplanten Aufwands.

  • 3 = Hoch

    Bedeutung

    Projektziel ist gefährdet, Abgabetermin nicht haltbar oder wesentliche Funktionen fallen weg. Mehraufwand über 30 % oder Projekt muss neu geplant werden.

Die konkreten Tage und Prozentwerte sind Richtwerte. Passe sie an deinen Projektumfang an. Treffen mehrere Kriterien zu, verwende in diesem Beispiel die höchste zutreffende Stufe. Ein gefährdeter verbindlicher Abgabetermin zählt daher auch bei geringer Verzögerung als hohe Auswirkung.

Risikozahl und Priorisierung

Risikozahl = EW × AW. In dieser beispielhaften 3×3-Matrix: 1 bis 2 = geringes Risiko (grün, beobachten), 3 bis 4 = mittleres Risiko (gelb, Maßnahmen planen), 6 bis 9 = hohes Risiko (rot, sofort handeln). Die Risikozahl ist ein Hilfsmittel zur Priorisierung, ersetzt aber nicht die inhaltliche Einschätzung. Die Zahlen 1 bis 3 bezeichnen Bewertungsstufen, keine gemessenen Wahrscheinlichkeiten oder Schadensbeträge. Eine Risikozahl von 6 bedeutet deshalb nicht automatisch doppelt so viel Risiko wie 3.

Maßnahmen planen und dokumentieren

Für jedes Risiko mit mittlerer oder hoher Risikozahl definierst du Maßnahmen. Unterscheide zwischen präventiven Maßnahmen (verringern vorab Wahrscheinlichkeit oder Auswirkung) und reaktiven Maßnahmen (Notfallplan, wenn es eintritt). Nicht jedes Risiko braucht beides, aber du solltest bewusst entscheiden. Für den Umgang mit einem Risiko stehen dir drei Strategien zur Wahl: Risikovermeidung, Risikominimierung und Risikoakzeptanz.

Risikovermeidung

Du verzichtest auf die Tätigkeit, die das konkret benannte Risiko auslöst.

Beispiel: Eine optionale Anbindung an einen unzuverlässigen Fremddienst entfällt in Abstimmung mit dem Auftraggeber. Damit vermeidest du das Risiko, dass Ausfälle dieses Dienstes die geplante Funktion blockieren.

Risikominimierung

Das Risiko bleibt bestehen, aber du reduzierst seine Wahrscheinlichkeit oder Auswirkung.

Beispiel: Du planst einen Kalenderpuffer von 3 Tagen ein, falls die Integration länger dauert als geplant. Eine Verzögerung von bis zu 3 Kalendertagen kann dieser Puffer auffangen, sofern keine weiteren Verzögerungen hinzukommen.

Risikoakzeptanz

Du nimmst das Risiko bewusst in Kauf, weil Gegenmaßnahmen unverhältnismäßig wären.

Beispiel: Ein kurzer Stromausfall im Rechenzentrum bleibt trotz vorhandener Notstromversorgung möglich. Nach Prüfung der Folgen und Abstimmung mit dem Verantwortlichen akzeptierst du dieses Restrisiko, weil zusätzliche Absicherung für dein Projekt unverhältnismäßig wäre. Dokumentiere die Begründung und beobachte das Risiko weiter.

Hinweis zu Vorgaben: Die Regeln deiner IHK zu Projektstunden, Durchführungszeitraum und Abgabe gelten auch für Puffer und Notfallpläne. Ein Kalenderpuffer erlaubt keine zusätzlichen Projektstunden und verlängert keine Prüfungsfrist. Kläre wichtige Änderungen frühzeitig mit deiner IHK.

Schnellcheck: Ist dein Risiko vollständig?

Ein gut formuliertes Risiko enthält:

  • Ereignis (Was kann passieren?)

  • Ursache (Warum?)

  • Bewertung (EW × AW = Risikozahl)

  • Trigger (Woran erkenne ich es?)

  • Präventive Maßnahme

  • Notfallplan

  • Verantwortliche Person

  • Letztes Review

Wenn du auf eine präventive Maßnahme oder einen Notfallplan bewusst verzichtest, halte an dieser Stelle die begründete Entscheidung fest. Ergänze fehlende Angaben, bevor du das Risiko als „dokumentiert“ betrachtest.

Risiken überwachen: Monitoring im Projekt

Die Risikoanalyse ist kein einmaliges Dokument, das du in der Planungsphase erstellst und dann vergisst. Während des Projekts überwachst du die identifizierten Risiken und aktualisierst das Risikoregister. Das gehört zum Risikomanagement und zeigt dem Prüfungsausschuss, dass du professionell arbeitest.

Risiko-Review: Was du prüfst

Wann: Bei jedem Meilenstein oder wöchentlich bei kurzen Projekten. Plane feste Termine im Zeitplan ein.

Neue Risiken: Sind während der Arbeit neue Risiken aufgetaucht, die du ergänzen musst?

Bewertung aktuell: Hat sich die Einschätzung geändert? Ist ein Risiko wahrscheinlicher oder unwahrscheinlicher geworden?

Risiko eingetreten: Ist ein Risiko zum Problem geworden? Dann ändere den Status auf „eingetreten“ und dokumentiere die Reaktion.

Maßnahmen wirksam: Haben präventive Maßnahmen gegriffen? Konntest du ein Risiko entschärfen?

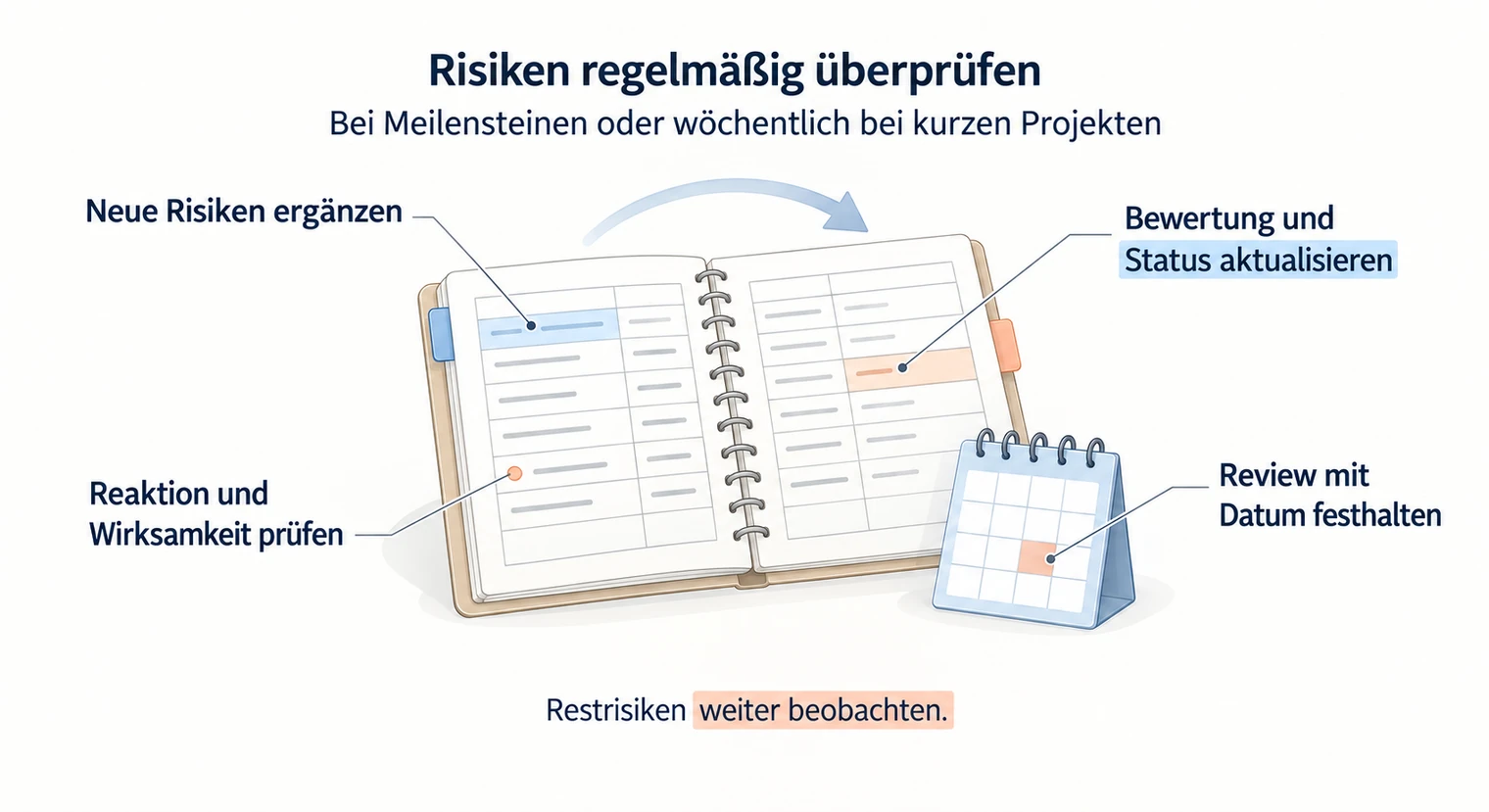

Risikoregister mit vier Prüfpunkten zur Risikoanalyse der Projektarbeit, neue Risiken, Bewertung und Status, Wirksamkeit und Review mit Datum.

Risikoanalyse in der Dokumentation

Die Risikoanalyse taucht an mehreren Stellen deiner Projektarbeit auf: in der Planungsphase, während der Durchführung und im Fazit. Ein umfangreiches Risikoregister kannst du in den Anhang auslagern; kompakte Tabellen oder Matrizen können im Hauptteil stehen. Im Hauptteil beschreibst du dein Vorgehen und die wichtigsten Risiken. Die folgenden Textbausteine zeigen Aufbau und Detailtiefe. Formuliere daraus eine eigene Darstellung deines tatsächlichen Projektverlaufs und beachte die Regeln deiner IHK zur Nutzung fremder Vorlagen.

Planungsphase

Textbaustein: Planungsphase (Vorlage)

Vor Projektbeginn wurde eine Risikoanalyse durchgeführt. Dabei wurden [Anzahl] potenzielle Risiken in den Kategorien Technik, Organisation, Zeit und Ressourcen identifiziert. Die Bewertung erfolgte anhand einer 3×3-Matrix nach Eintrittswahrscheinlichkeit und Auswirkung. Als kritische Risiken mit Risikozahl 6 oder höher wurden [Risiko 1] und [Risiko 2] eingestuft. Für diese wurden präventive Maßnahmen und Notfallpläne definiert. Das vollständige Risikoregister findet sich in Anhang [X].

Ausgefülltes Beispiel: „Vor Projektbeginn wurde eine Risikoanalyse durchgeführt. Dabei wurden acht potenzielle Risiken in den Kategorien Technik, Organisation, Zeit und Ressourcen identifiziert. Die Bewertung erfolgte anhand einer 3×3-Matrix nach Eintrittswahrscheinlichkeit und Auswirkung. Als kritische Risiken mit Risikozahl 6 oder höher wurden die mögliche Verzögerung der API-Integration (R01) und mögliche Anforderungsänderungen (R02) eingestuft. Für diese wurden präventive Maßnahmen und Notfallpläne definiert. Das vollständige Risikoregister findet sich in Anhang B.“

Durchführung

Textbaustein: Durchführung (Vorlage)

Während der Implementierungsphase wurde das Risikoregister regelmäßig überprüft. Das Risiko [R0X: Beschreibung] trat in Projektwoche [Y] ein: [konkretes Problem]. Durch den vorbereiteten Notfallplan konnte das Problem innerhalb von [Zeitraum] gelöst werden, indem [Maßnahme]. Der interne Zeitplan wurde um [X Tage] angepasst; die Auswirkungen auf den verbindlichen Abgabetermin wurden mit [zuständige Stelle] geklärt.

Ausgefülltes Beispiel: „Während der Implementierungsphase wurde das Risikoregister wöchentlich überprüft. Das Risiko R02 (Anforderungsänderungen durch Fachabteilung) trat in Projektwoche 4 ein: Die Fachabteilung forderte kurzfristig eine zusätzliche Exportfunktion. Durch den vorbereiteten Notfallplan konnte das Problem innerhalb von zwei Tagen gelöst werden, indem die Funktion in Abstimmung mit dem Auftraggeber für Phase 2 eingeplant und stattdessen ein manueller Workaround dokumentiert wurde. Ein interner Meilenstein verschob sich um einen Tag; der verbindliche Abgabetermin blieb unverändert.“

Fazit

Textbaustein: Fazit (Vorlage)

Von den [Anzahl] identifizierten Risiken ist/sind [Anzahl] eingetreten. Die präventiven Maßnahmen für [Risiko] haben sich als wirksam erwiesen, da [Begründung]. Das Risiko [R0X] wurde unterschätzt; hier wäre eine frühere [Maßnahme] sinnvoll gewesen. Für zukünftige Projekte nehme ich mit, dass [Learning].

Ausgefülltes Beispiel: „Von den acht identifizierten Risiken ist eines eingetreten. Der frühzeitige API-Test in Woche 2 deckte Kompatibilitätsprobleme auf, die vor der Hauptentwicklung behoben wurden. Die befürchtete Verzögerung der API-Integration (R01) blieb aus. Bei R02 (Anforderungsänderungen) hätte eine engere Abstimmung mit der Fachabteilung in der Konzeptphase den zusätzlichen Bedarf möglicherweise früher sichtbar gemacht. Für zukünftige Projekte nehme ich mit, dass schriftlich fixierte Anforderungen allein nicht ausreichen und regelmäßige Feedback-Runden eingeplant werden sollten.“

Beispiel: Auszug aus einem Risikoregister

Hier siehst du ein konkretes Beispiel für ein IT-Projekt (Webanwendung zur Arbeitszeiterfassung). Das erste Risiko ist mit allen Feldern ausgearbeitet; drei weitere folgen in Kurzform. So kannst du das Format direkt übernehmen.

R01: Schnittstelle zum Zeiterfassungssystem

Kategorie: Technisch

Beschreibung: Die REST-API des bestehenden Zeiterfassungssystems ist unzureichend dokumentiert. Die Integration könnte länger dauern oder fehlschlagen.

Ursache: Legacy-System ohne aktuelle Dokumentation, Ansprechpartner beim Hersteller schwer erreichbar.

Bewertung: EW = 2 (mittel) | AW = 3 (hoch) | Risikozahl = 6

Trigger: Erste API-Tests schlagen fehl. Dokumentation enthält veraltete Endpunkte.

Präventive Maßnahme: Schnittstellentest in Projektwoche 2 einplanen (vor Hauptentwicklung). Dokumentation und Testdaten frühzeitig beim Hersteller anfordern.

Notfallplan: Falls Integration nicht möglich: CSV-Import als Fallback implementieren (geschätzter Mehraufwand ca. 2 Arbeitstage; vor dem Einsatz mit dem verfügbaren Stundenbudget abgleichen).

Verantwortliche Person: Projektleiter (eigene Person)

Status: Offen

Letztes Review: KW 2 (nächstes: KW 4)

Weitere Risiken (Kurzform)

R02: Anforderungsänderungen durch Fachabteilung
Kategorie: Organisatorisch | EW = 3 | AW = 2 | Risikozahl = 6
Trigger: Fachabteilung meldet „noch eine kleine Änderung“ nach Freigabe.
Präventiv: Anforderungen schriftlich fixieren, Änderungen nur über Change-Request.
Notfall: Priorisierung mit Auftraggeber, ggf. Funktionen in Phase 2 verschieben.

R03: Krankheit während kritischer Phase
Kategorie: Zeitlich | EW = 1 | AW = 3 | Risikozahl = 3
Trigger: Erste Krankheitssymptome in kritischer Projektphase.
Präventiv: Kalenderpuffer von 3 Tagen im zulässigen Durchführungszeitraum. Kritische Arbeiten nicht auf letzte Woche legen.
Notfall: Auftraggeber und bei gefährdeten Prüfungsterminen unverzüglich die IHK informieren; weiteres Vorgehen und erforderliche Nachweise klären.

R04: Testumgebung nicht rechtzeitig verfügbar
Kategorie: Ressourcen | EW = 2 | AW = 2 | Risikozahl = 4
Trigger: Keine Bestätigung für Testserver bis Ende Woche 1.
Präventiv: Testserver in Woche 1 anfordern, Bestätigung einholen.
Notfall: Lokale Entwicklungsumgebung als Ersatz nutzen.

Typische Fehler vermeiden

  • Zu viele oder zu wenige Risiken

    Problem: Eine lange Liste ohne Priorisierung verwässert die Analyse, eine sehr kurze lässt leicht kritische Bereiche aus. Auch 20 Risiken können sinnvoll sein, wenn sie relevant sind und klar priorisiert werden. Zwei reichen nur, wenn sie die kritischen Bereiche deines Projekts tatsächlich abdecken.

    So behebst du es: Entscheidend sind Abdeckung und Priorisierung, nicht eine feste Anzahl; vermeide doppelte Einträge.

  • Nur präventive Maßnahmen

    Problem: Was machst du, wenn das Risiko trotz Maßnahmen eintritt?

    So behebst du es: Plane vor allem für Risiken mit hoher Auswirkung einen Notfallplan (Plan B). Er zeigt, dass du auch den möglichen Eintritt durchdacht hast.

  • Bewertung ohne Begründung

    Problem: Warum ist ein Risiko „hoch“? Ohne kurze Erklärung wirkt die Einschätzung willkürlich.

    So behebst du es: Begründe die Einstufung kurz: „Die Wahrscheinlichkeit wird als mittel eingestuft, da vergleichbare Schnittstellenprobleme in früheren Projekten aufgetreten sind“ ist nachvollziehbar.

  • Risikoanalyse nie aktualisiert

    Problem: Wenn du im Fazit schreibst „Die Risikoanalyse wurde erstellt“, aber keinen Bezug zum Projektverlauf herstellst, fehlt der Nachweis, dass du sie genutzt hast.

    So behebst du es: Dokumentiere Statusänderungen und vergleiche Plan mit Realität.

Nächster Schritt: Von der Analyse zur Umsetzung

Deine Risikoanalyse ist fertig, wenn du ein Risikoregister mit Bewertung und Maßnahmen hast und die Risikomatrix visualisiert ist. Prüfe: Sind alle vier Kategorien durchdacht? Ist die Bewertungsskala definiert? Gibt es für kritische Risiken präventive Maßnahmen und Notfallpläne?

Die Risikoanalyse ergänzt den Zeitplan und den Projektstrukturplan. Zusammen bilden sie das Fundament für eine strukturierte Projektdurchführung. Nutze die Textbausteine aus dem Abschnitt „Risikoanalyse in der Dokumentation“, um deine Ergebnisse sauber in der Projektarbeit zu verankern.

Wenn deine Projektarbeit fertig ist, findest du bei BachelorHero passende Bindungsoptionen. Das Softcover eignet sich für Projektarbeiten mit mittlerem Umfang.

Häufig gestellte Fragen

Wie viele Risiken sollte ich dokumentieren?

Die Anzahl hängt von Projektgröße und Vorgaben ab. Für eine typische IHK-Projektarbeit sind 5 bis 10 Risiken im Risikoregister realistisch, davon 3 bis 5 im Hauptteil ausführlich beschrieben. Entscheidend ist, dass alle kritischen Bereiche abgedeckt sind. Prüfe die Vorgaben deiner IHK oder frag deinen Prüfer.

Was schreibe ich, wenn kein Risiko eingetreten ist?

Schreibe zum Beispiel: „Keines der identifizierten Risiken ist eingetreten. Der frühe Schnittstellentest deckte jedoch Kompatibilitätsprobleme auf, die vor der Hauptentwicklung behoben wurden.“ Beschreibe solche Beobachtungen nur, wenn sie auf dein Projekt zutreffen. Dass kein Risiko eingetreten ist, beweist für sich allein noch nicht die Wirksamkeit der Maßnahmen.

Wie begründe ich Wahrscheinlichkeiten ohne Daten?

Nutze Erfahrungswerte und Annahmen. Frag Kollegen nach ähnlichen Projekten. Formuliere transparent: „Die Wahrscheinlichkeit wird als mittel eingestuft, da in vergleichbaren Projekten Schnittstellenprobleme gelegentlich auftraten.“ Die Begründung ist wichtiger als die exakte Zahl.

Was ist der Unterschied zwischen Risikovermeidung und Risikominimierung?

Bei der Risikovermeidung verzichtest du auf die Tätigkeit, die ein bestimmtes Risiko auslöst, etwa auf eine optionale Anbindung an einen unzuverlässigen Fremddienst. Bei der Risikominimierung bleibt das Risiko bestehen, aber du reduzierst Wahrscheinlichkeit oder Auswirkung durch Maßnahmen, zum Beispiel durch frühe Tests oder einen Zeitpuffer.

Gehört die Risikoanalyse in den Anhang oder Hauptteil?

Im Hauptteil beschreibst du Vorgehen und die wichtigsten Risiken. Ein umfangreiches Risikoregister passt in den Anhang; eine kompakte Tabelle oder Matrix kann auch im Hauptteil stehen. Beachte die Vorgaben deiner IHK und nutze die Textbausteine aus dem Abschnitt „Risikoanalyse in der Dokumentation“.

Wann und wie oft überprüfe ich die Risiken?

Bei jedem Meilenstein oder wöchentlich bei kurzen Projekten. Dokumentiere das Datum in der Spalte „Letztes Review“ und aktualisiere den Status, wenn sich etwas ändert. Details findest du im Abschnitt „Risiken überwachen“.
