Zeitplan für die Masterarbeit: In fünf Phasen strukturiert zum Ziel

Ringplaner mit blauen und orangen Zeitblöcken, eine Stoppuhr und ein geklammerter Kapitelentwurf zum Zeitplan der Masterarbeit.
Auf einen Blick

Kurzantwort: Plane in fünf Phasen, beginne mit belegbaren Abschnitten, sobald ihre Grundlage steht, und leite Reserven aus Schätzunsicherheit, externen Abhängigkeiten und dem Abgabeweg ab.

  • Fünf Phasen: Orientierung → Recherche → Schreiben → Überarbeitung → Abgabe.

  • Schreibbeginn: Nach ca. einem Drittel der Zeit, sobald genug Material vorliegt.

  • Puffer einplanen: Rechne Druck, Versand, Feedback und technische Risiken vom Abgabetermin rückwärts und blockiere den daraus entstehenden Zeitraum.

Inhaltsverzeichnis

Die passende Vorlage finden

Welche Vorlage passt?

  • 24 bis 26 Wochen

    6-Monats-Vorlage

  • 16 Wochen

    4-Monats-Vorlage

  • 12 Wochen

    3-Monats-Vorlage

Warum ein Zeitplan für die Masterarbeit wichtig ist

Die Masterarbeit ist umfangreicher als alles, was du im Studium bisher geschrieben hast. Der Umfang variiert je nach Fach, Hochschule und Prüfungsordnung erheblich, von 40 Seiten in manchen naturwissenschaftlichen Fächern bis zu 120 Seiten in Geisteswissenschaften. Prüfe die Vorgaben deiner Hochschule und sprich mit deiner Betreuung über die Erwartungen. Ohne Plan verlierst du leicht den Überblick darüber, wie viel Zeit einzelne Schritte tatsächlich benötigen.

Ein Zeitplan macht den Fortschritt sichtbar. Du siehst jede Woche, ob du im Plan liegst oder nachsteuern musst. Das reduziert Stress, weil du nicht erst kurz vor Abgabe merkst, dass die Zeit knapp wird. Außerdem hilft ein Plan bei der Kommunikation mit deiner Betreuung: Du kannst konkret sagen, wo du stehst und wann du Feedback benötigst.

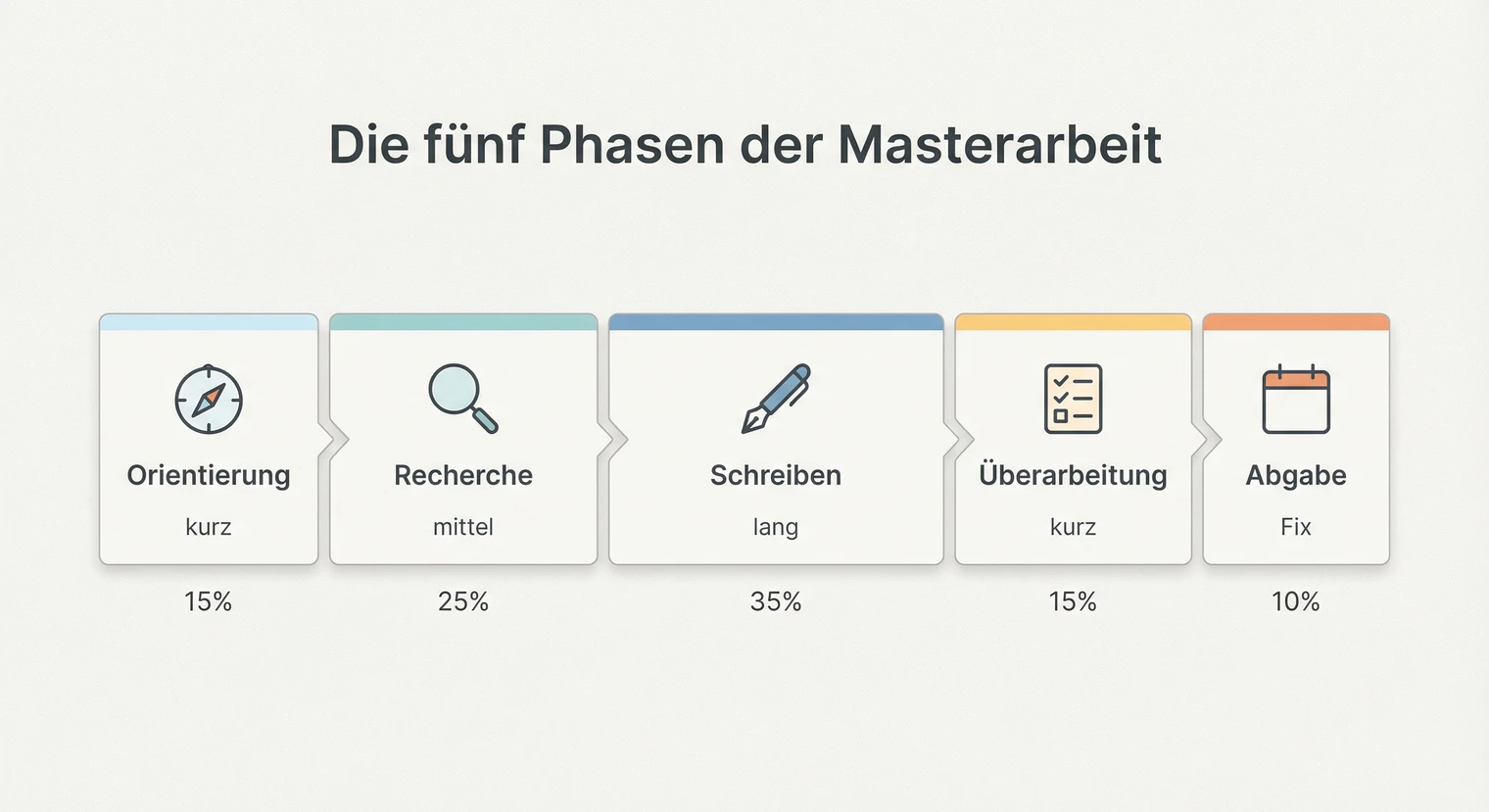

Die fünf Phasen der Masterarbeit

Pfeilfolge mit fünf überlappenden Phasen der Masterarbeit von Orientierung über Recherche, Schreiben und Überarbeitung bis zur Abgabe.

Jede Masterarbeit durchläuft ähnliche Phasen, auch wenn die genaue Aufteilung je nach Fach und Methodik variiert. Die folgenden fünf Phasen geben dir eine Orientierung für deinen individuellen Zeitplan.

  1. Orientierung und Themenfindung

    In dieser Phase findest du dein Thema, grenzt es ein und formulierst eine erste Forschungsfrage.

    Zeitbedarf: 2 bis 4 Wochen (oft vor der offiziellen Zeit).

    Ergebnis: Angemeldetes Thema, Betreuungszusage, erste Literaturliste und Gliederung.

  2. Recherche und Materialsammlung

    Du sammelst und liest relevante Literatur, führst gegebenenfalls Interviews oder erhebst Daten. Diese Phase läuft oft parallel zum Schreibbeginn weiter.

    Zeitbedarf: 4 bis 8 Wochen (intensiv zu Beginn).

    Ergebnis: Strukturierte Literatursammlung, ausgewertete Quellen und erhobene Daten.

  3. Schreiben

    Die längste Phase: Du schreibst Theorie, Methodik, Ergebnisse und Diskussion. Einleitung und Fazit schreibst du oft zuletzt.

    Zeitbedarf: 8 bis 12 Wochen.

    Ergebnis: Rohfassung aller Kapitel mit eingearbeiteten Quellen.

  4. Überarbeitung und Korrektur

    Du überarbeitest den roten Faden, prüfst die Argumentation und korrigierst Sprache sowie Formatierung.

    Zeitbedarf: 2 bis 4 Wochen.

    Ergebnis: Fertige Textfassung, korrigierte Fehler und geprüftes Layout.

  5. Abgabe vorbereiten

    Du erstellst das PDF, lässt die Arbeit bei vorgeschriebener Papierabgabe drucken, fügst die geforderte eidesstattliche Erklärung bei und gibst auf dem vorgesehenen Weg fristgerecht ab.

    Zeitbedarf: 1 bis 2 Wochen.

    Ergebnis: Abgabefertiges PDF, gegebenenfalls gedruckte Exemplare und fristgerechte Einreichung.

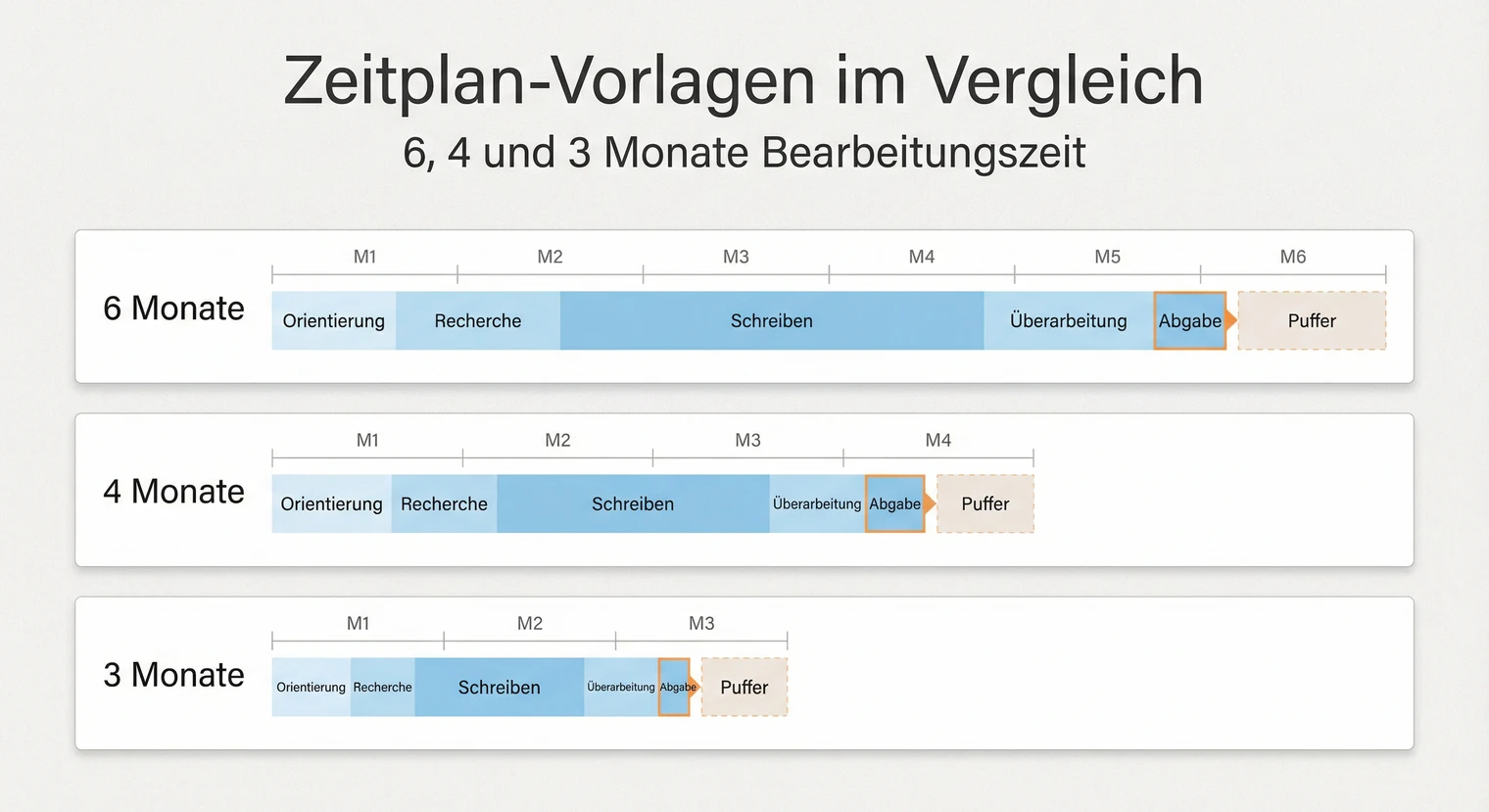

Vorlagen: 6, 4 und 3 Monate im Vergleich

Drei Kalender vergleichen den Zeitplan der Masterarbeit für 6, 4 und 3 Monate mit Reserve nach Risiken und Abgabeweg.

Die Bearbeitungszeit variiert je nach Studiengang und Hochschule erheblich. Die folgenden drei Vorlagen zeigen, wie du deinen Zeitplan an unterschiedliche Fristen anpasst. Der dargestellte Reserveblock ist ein Beispiel: Bemesse und positioniere ihn anhand deiner Risiken, Wartezeiten und des tatsächlichen Abgabewegs. Die Wochen zählen ab dem offiziellen Start der Bearbeitungszeit; Themenfindung, Exposé und Anmeldung liegen meist davor.

Wichtig: Nimm Reserve nicht pauschal aus der Überarbeitung. Schätze zunächst Arbeitspakete und Abhängigkeiten neu und reduziere den Umfang nur in Abstimmung mit der Betreuung; notwendige fachliche, sprachliche und formale Kontrollen bleiben eigene Aufgaben.

Vorlage 1: 6 Monate (24 Wochen)

Die komfortabelste Variante mit Raum für tiefe Recherche und mehrere Feedback-Schleifen.

  • Woche 1 bis 2

    Phase

    Orientierung

    Aufgaben

    Arbeitsplan und Literaturliste festlegen, Betreuung abstimmen.

  • Woche 3 bis 8

    Phase

    Recherche

    Aufgaben

    Literatur sammeln, auswerten, Gliederung konkretisieren. Bei empirischen Arbeiten: Datenerhebung.

  • Woche 9 bis 18

    Phase

    Schreiben

    Aufgaben

    Alle Kapitel verfassen, Zwischenfeedback einholen.

  • Woche 19 bis 22

    Phase

    Überarbeitung

    Aufgaben

    Einleitung und Fazit, roter Faden, Korrekturlesen.

  • Woche 23 bis 24

    Phase

    Puffer und Abgabe

    Aufgaben

    Finale Korrekturen, Formatierung, Drucken, Binden, fristgerechte Abgabe. Diese Vorlage reserviert dafür 2 Wochen; wenn Versand oder Feedback länger dauern, passe den Block anhand realer Fristen an und kürze nicht stillschweigend die Qualitätskontrolle.

Vorlage 2: 4 Monate (16 Wochen)

Kompaktere Variante mit fokussierter Recherche. Hier musst du früher mit dem Schreiben beginnen und Feedback enger takten.

  • Woche 1

    Phase

    Orientierung

    Aufgaben

    Arbeitsplan festlegen, erste Literaturliste.

  • Woche 2 bis 5

    Phase

    Recherche

    Aufgaben

    Fokussierte Literaturauswertung, Gliederung festlegen, bei empirischen Arbeiten: Datenerhebung parallel.

  • Woche 6 bis 12

    Phase

    Schreiben

    Aufgaben

    Alle Kapitel verfassen, Feedback nach Woche 8 einholen.

  • Woche 13 bis 14

    Phase

    Überarbeitung

    Aufgaben

    Einleitung, Fazit, Korrekturlesen.

  • Woche 15 bis 16

    Phase

    Puffer und Abgabe

    Aufgaben

    Finale Korrekturen, Formatierung, Drucken, Binden, fristgerechte Abgabe. Diese Vorlage reserviert dafür 2 Wochen. Passe den Block an reale Produktions-, Versand- und Feedbackfristen an; nutze ihn nicht als zusätzliche Schreibphase.

Was wird gekürzt: Recherche ist fokussierter (weniger Breite, mehr Tiefe), weniger Zeit für explorative Lektüre. Was bleibt: Ein aus Korrekturschritten, Abgabeweg und Risiken abgeleiteter Abschlussblock.

Vorlage 3: 3 Monate (12 Wochen)

Die straffste Variante. Hier zählt jede Woche, und du musst von Anfang an konsequent arbeiten.

Voraussetzungen für diese kompakte Vorlage
  • Fragestellung und Gliederung stehen bereits vor der Anmeldung

  • Daten/Quellen sind verfügbar (keine Rekrutierung, keine lange Wartezeit)

  • Eine feste Wochenroutine ist möglich, zum Beispiel mit 25 bis 40 Stunden pro Woche, sofern das zum geschätzten Arbeitsaufwand passt

  • Nebenjob und andere Verpflichtungen sind im Zeitbudget berücksichtigt

Achte darauf: Reicht deine verfügbare Zeit nicht, passe Umfang, Methode und Ablauf früh mit der Betreuung an die verbindliche Frist an. Eine Verlängerung ist nur möglich, wenn die Voraussetzungen deiner Prüfungsordnung erfüllt sind.

  • Woche 1

    Phase

    Orientierung

    Aufgaben

    Thema steht, Gliederung grob, Literaturrecherche starten.

  • Woche 2 bis 3

    Phase

    Recherche

    Aufgaben

    Kernliteratur auswerten, bei empirischen Arbeiten: Datenerhebung parallel oder vorab.

  • Woche 4 bis 8

    Phase

    Schreiben

    Aufgaben

    Alle Kapitel verfassen, Feedback nach Woche 6.

  • Woche 9 bis 10

    Phase

    Überarbeitung

    Aufgaben

    Einleitung, Fazit, Korrekturlesen.

  • Woche 11 bis 12

    Phase

    Puffer und Abgabe

    Aufgaben

    Finale Korrekturen, Formatierung, Drucken, Binden, fristgerechte Abgabe. Diese Vorlage reserviert dafür 2 Wochen. Wenn dein Abgabeweg mehr Vorlauf braucht, verschiebe frühere Phasen bewusst; nutze den Puffer nicht als reguläre Schreibzeit.

Was wird gekürzt: Recherche auf Kernliteratur beschränkt, Schreibphase dichter, Feedback nur nach vorheriger Vereinbarung. Was bleibt: Ein aus Korrekturschritten, Abgabeweg und Risiken abgeleiteter Abschlussblock.

Bearbeitungszeit je nach Hochschule

Die Bearbeitungszeit variiert je nach Studiengang und Hochschule. Typisch sind drei bis sechs Monate. In manchen Studiengängen beträgt die Frist nur 12 Wochen, in anderen bis zu 26 Wochen.

Hinweis zu Vorgaben: Die genaue Frist findest du in deiner Prüfungsordnung. Maßgeblich ist der offiziell bestätigte Beginn der Bearbeitungsfrist, je nach Ordnung etwa das Ausgabedatum des Themas. Er muss nicht mit dem Tag der Anmeldung zusammenfallen.

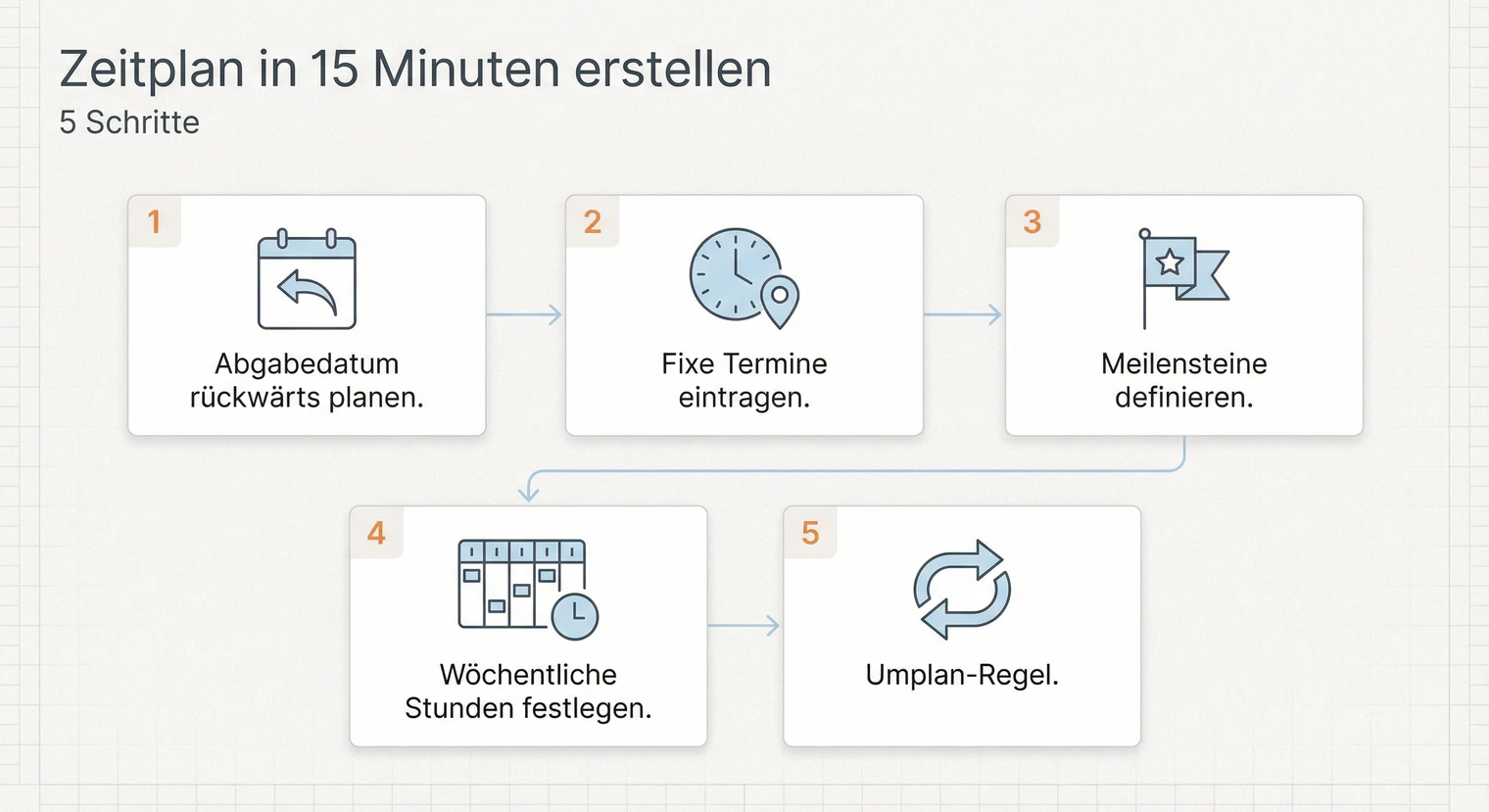

Zeitplan in 15 Minuten erstellen

Mit diesem Schritt-für-Schritt-Bauplan erstellst du deinen individuellen Zeitplan in 15 Minuten. Alles, was du brauchst, ist dein Abgabedatum und ein Kalender.

Schema zur Rückwärtsplanung der Masterarbeit vom Abgabetermin über Vorlaufzeiten für Upload, Druck oder Versand zum Abgabepuffer.

Bauplan: Dein Zeitplan in 5 Schritten

  1. Vom Abgabedatum rückwärts planen

    Trage das Abgabedatum und die verbindliche Uhrzeit ein. Rechne dann reale Fristen für Upload, Druck, Versand und eine letzte Kontrolle rückwärts; daraus entsteht dein Abgabepuffer.

  2. Fixe Termine eintragen

    Anmeldetermin, Betreuung, Urlaub, Prüfungen. Diese Blöcke reduzieren deine verfügbare Netto-Zeit.

  3. Meilensteine definieren

    Setze feste Daten für: Exposé, Recherche-Ende, Theorieteil fertig, Analyse fertig, Rohfassung, druckfertige Fassung.

  4. Wöchentliche Soll-Stunden festlegen

    Beispielbudgets sind 30 bis 40 Stunden pro Woche in Vollzeit oder 15 bis 20 Stunden mit Nebenjob. Vergleiche deine tatsächlich verfügbare Zeit mit dem geschätzten Aufwand der Arbeitspakete und blocke feste Arbeitszeiten im Kalender.

  5. Schwelle zum Umplanen festlegen

    Wenn du zwei Wochen in Folge mehr als 20 % hinter dem Soll liegst, musst du reagieren: Plan anpassen oder Puffer nutzen. Fristkritische Verzögerungen prüfst du sofort, auch unterhalb dieser Schwelle.

Empirisch vs. theoretisch: Was ist anders?

Die Aufteilung deines Zeitplans hängt stark davon ab, ob du eine empirische oder theoretische Arbeit schreibst. Bei empirischen Arbeiten mit eigener Datenerhebung verschieben sich die Schwerpunkte deutlich.

Zwei Planungswege der Masterarbeit, eigene Datenerhebung mit Freigaben und Rekrutierung, literaturbasierte Arbeit mit Suchstrategie und Exzerpten.

Empirische Arbeit: Zusätzliche Meilensteine

Bei Interviews, Umfragen oder Experimenten kommen diese Schritte hinzu:

  • Ethikantrag/Datenschutz: Plane den Vorlauf nach den angekündigten Bearbeitungszeiten einschließlich Rückfragen. Als erste Orientierung dienen 2 bis 6 Wochen; erforderliche Freigaben müssen vor der Datenerhebung vorliegen.
  • Rekrutierung: Interviewpartner oder Umfrageteilnehmer zu finden, dauert oft länger als gedacht.
  • Datenerhebung: Interviews führen, Umfragen durchführen, Experimente dokumentieren.
  • Transkription/Datenbereinigung: Aufwand mit einem vollständig geprüften Pilotfall im gewählten Standard kalibrieren.
  • Analyse: Codierung, statistische Auswertung, Interpretation.
  • Zu wenig Teilnehmer

    Lösung

    Rekrutierung früh starten, Backup-Kanäle vorbereiten.

  • Transkription dauert ewig

    Lösung

    Ein für deine Daten freigegebenes KI-gestütztes Transkriptionstool an einem Pilotinterview testen und die Nachkontrolle einplanen.

  • Unerwartete Ergebnisse

    Lösung

    Diskussionsteil flexibel halten.

Theoretische Arbeit: Fokus auf Struktur

Bei literaturbasierten Arbeiten liegt der Schwerpunkt anders:

  • Systematische Literaturstrategie: Suchbegriffe, Datenbanken, Ein- und Ausschlusskriterien definieren.
  • Exzerpte erstellen: Zentrale Quellen systematisch zusammenfassen und vergleichen.
  • Argumentationslogik: Roter Faden und Kapitelstruktur vor dem Schreiben festlegen.
  • Kapitel-Outline: Für jedes Kapitel Absatzstruktur und Kernargumentation skizzieren.
  • Endlose Recherche ohne Schreibbeginn

    Lösung

    Festes Ende der Recherchephase setzen.

  • Fehlender roter Faden

    Lösung

    Kapitel-Outline vorab mit Betreuung abstimmen.

  • Zu breite Fragestellung

    Lösung

    Fragestellung frühzeitig eingrenzen.

Meilensteine setzen und kontrollieren

Meilensteine sind konkrete Zwischenziele, an denen du deinen Fortschritt misst. Sie helfen dir, den großen Berg in überschaubare Etappen zu teilen und frühzeitig zu erkennen, wenn du vom Plan abweichst.

Ein Meilenstein sollte ein klar erkennbares Ergebnis haben, etwa „Theorieteil abgeschlossen“ oder „Alle Interviews transkribiert“. Vage Ziele wie „Weiter an Kapitel 3 arbeiten“ funktionieren weniger gut, weil du nicht eindeutig feststellen kannst, ob du sie erreicht hast.

  • Meilenstein 1: Exposé fertig und Thema angemeldet.
  • Meilenstein 2: Literaturrecherche abgeschlossen, alle Quellen erfasst.
  • Meilenstein 3: Theorieteil geschrieben.
  • Meilenstein 4: Empirischer Teil oder Analyse abgeschlossen.
  • Meilenstein 5: Rohfassung komplett, alle Kapitel vorhanden.
  • Meilenstein 6: Überarbeitung fertig, Arbeit druckbereit.

Wöchentliche Überprüfung: Nimm dir jeden Freitag zehn Minuten Zeit, um deinen Fortschritt zu prüfen. Vergleiche, wo du laut Plan sein solltest, mit dem tatsächlichen Stand. Wenn du zwei Wochen hintereinander hinterherhinkst, analysiere die Ursache und passe den Plan an.

Schnellcheck: Bin ich im Plan?

Beantworte diese fünf Fragen ehrlich für deinen aktuellen Stand:

  • Habe ich diese Woche mein Soll an Arbeitsstunden erreicht?

  • Liegt mein Fortschritt maximal eine Woche hinter dem Plan?

  • Weiß ich genau, was ich nächste Woche erledigen muss?

  • Kann ich ohne blockierende offene Fragen weiterarbeiten?

  • Ist mein Puffer vor der Abgabe noch intakt?

Auswertung: Bei 2 oder mehr „Nein“-Antworten solltest du sofort gegensteuern. Analysiere die Ursache und passe den Plan an, bevor der Rückstand kritisch wird. Fristkritische Blockaden gehst du auch bei einer einzelnen „Nein“-Antwort sofort an.

Typische Zeitfresser vermeiden

Perfektionismus beim Schreiben ist einer der größten Zeitfresser. Viele überarbeiten einzelne Absätze immer wieder, statt erst mal alle Kapitel in einer Rohfassung fertigzustellen. Die Devise „Erst schreiben, dann überarbeiten“ spart Zeit und verhindert, dass du an einer Stelle feststeckst.

Endlose Literaturrecherche kann ebenfalls zum Problem werden. Irgendwann musst du aufhören zu lesen und anfangen zu schreiben. Setze dir ein konkretes Ende für die intensive Recherchephase und ergänze danach nur noch gezielt, wenn du beim Schreiben Lücken entdeckst.

Fehlende Struktur im Alltag führt dazu, dass Tage vergehen, ohne dass du vorankommst. Blocke feste Zeiten für die Masterarbeit in deinem Kalender und behandle sie wie einen Termin, den du nicht verschieben kannst. Zwei fokussierte Stunden bringen mehr als fünf Stunden mit ständigen Unterbrechungen.

Drei Zeitfallen und ihre Lösung

„Ich muss erst noch mehr lesen“: Definiere vorab, welche Forschungsstränge und Fragen deine Recherche abdecken muss. Ergänze neue Literatur nur, wenn sie direkt zur Argumentation beiträgt.

„Die Einleitung muss perfekt sein“: Schreibe die Einleitung am Ende. Frühe Versuche führen oft zu Frustration, da sich der Fokus noch ändern kann.

„Ich warte auf Motivation“: Motivation folgt dem Tun. Setze dich auch an zähen Tagen für 30 Minuten hin. Der Flow kommt meist erst nach dem Anfang.

Zeitplan anpassen: Was tun bei Verzögerungen?

Verzögerungen passieren fast jedem. Wichtig ist, wie du damit umgehst. Wenn du merkst, dass du hinter dem Plan liegst, analysiere zuerst die Ursache: Lag es an unrealistischen Zielen, an unvorhergesehenen Hindernissen oder an mangelnder Konzentration?

Bewerte jede Verzögerung danach, ob sie den kritischen Pfad (die Arbeitsschritte, von denen der Abgabetermin direkt abhängt), notwendige Qualitätskontrollen oder die Abgabe berührt. Aktualisiere Aufwand und Abhängigkeiten, nutze ausgewiesene Reserven gezielt und reduziere den Umfang nur in Abstimmung mit der Betreuung.

Sobald Frist oder genehmigtes Vorhaben gefährdet sind, sprich mit Betreuung und Prüfungsamt. Ob eine Verlängerung möglich ist, welche Gründe anerkannt werden und welche Nachweise nötig sind, richtet sich nach deiner Prüfungsordnung.

Fristverlängerung beantragen

Die Regelungen zur Fristverlängerung variieren je nach Hochschule. Anerkannte Gründe sind oft Krankheit (mit Attest), technische Probleme bei der Datenerhebung oder außergewöhnliche persönliche Umstände. Informiere dich frühzeitig beim Prüfungsamt über Voraussetzungen und Fristen für einen Antrag.

Nächster Schritt: Vom Plan zur Umsetzung

Ein guter Zeitplan ist der erste Schritt, die Umsetzung entscheidet über den Erfolg. Trage die Meilensteine in deinen Kalender ein und blocke regelmäßige Arbeitszeiten. Wenn du noch kein Exposé geschrieben hast, ist das ein guter Startpunkt: Es zwingt dich, Thema, Forschungsfrage und Vorgehen zu konkretisieren.

Halte deinen Plan flexibel. Wenn du merkst, dass eine Phase länger dauert als geplant, passe die folgenden Phasen an. Ein Zeitplan ist ein Werkzeug, keine starre Vorgabe. Das Ziel ist, rechtzeitig eine gute Arbeit abzuliefern, nicht den Plan perfekt einzuhalten.

Abgabe vorbereiten: Plane in der letzten Phase genug Zeit ein, um deine Masterarbeit drucken und binden zu lassen. Viele unterschätzen, wie lange die finale Formatierung, der Export als PDF und die Lieferzeit für gedruckte Exemplare dauern. Wenn du deine Masterarbeit abgeben willst, sollte die druckfertige Version mindestens eine Woche vorher stehen.

Häufig gestellte Fragen

Wie plane ich Feedback-Schleifen mit meiner Betreuung realistisch ein?

Kläre zu Beginn, welche Zwischenstände deine Betreuung kommentiert, in welcher Form und mit welcher Reaktionszeit. Trage nur vereinbarte Termine ein, plane deine Einarbeitung als eigenes Paket und arbeite während der Wartezeit an Aufgaben weiter, die nicht von der Rückmeldung abhängen.

Wie viel Zeit brauche ich für Datenerhebung und Transkription?

Das hängt von Rekrutierung, Interviewlänge, Audioqualität, Transkriptionsstandard, Software und notwendiger Nachkontrolle ab. Führe einen Pilotfall vollständig von der Terminierung bis zum geprüften Transkript durch und skaliere dessen gemessenen Aufwand. Bei automatisierter Transkription klärst du vorab Rechtsgrundlage, Teilnehmendeninformation, institutionelle Freigabe und Datenverarbeitung.

Wie viele Stunden pro Woche sollte ich einplanen, wenn ich nebenbei 20 Stunden arbeite?

Der Bauplan oben nennt als Beispielbudget 15 bis 20 Stunden pro Woche mit Nebenjob. Ob das für dich passt, prüfst du so: Trage zuerst Arbeit, Lehrveranstaltungen, Wegezeiten, Alltag und Erholung in den Kalender ein. Vergleiche die verbleibende Kapazität mit dem geschätzten Aufwand deiner Arbeitspakete. Reicht sie nicht innerhalb der offiziellen Frist, musst du Umfang und Methode früh mit der Betreuung anpassen oder zulässige organisatorische Optionen prüfen.

Reichen zwei Wochen Puffer, wenn ich die Arbeit per Post abgeben muss?

Eine pauschale Wochenzahl ist nicht verlässlich. Kläre zuerst, ob Eingangsdatum, Poststempel oder ein anderer Nachweis zählt. Addiere danach die bestätigte Produktionszeit, Versandlaufzeit, Nicht-Werktage und eine Reserve für die verbleibenden Risiken. Wähle einen nachverfolgbaren Versandweg und bewahre Belege auf, soweit deine Stelle das verlangt.

Was mache ich, wenn ich zwei Wochen hinter dem Plan liege?

Analysiere zuerst die Ursache: War der Plan unrealistisch oder gab es unvorhergesehene Hindernisse? Priorisiere die Kernkapitel, kürze optionale Teile und nutze den Puffer nur als letzte Reserve. Sprich mit deiner Betreuung, wenn sich abzeichnet, dass die Frist nicht reicht.

Kann ich meinen Zeitplan auch in einer App oder Tabelle führen?

Ja, das Tool ist egal. Hauptsache, du nutzt es konsequent. Einfache Lösungen: Google Kalender für Meilensteine, Excel oder Notion für Wochenübersichten. Wichtig ist der wöchentliche Soll-Ist-Abgleich. Vermeide zu komplexe Systeme, die mehr Zeit kosten, als sie sparen.
